Remont to nie tylko prace budowlane, ale też ryzyko sporu o jakość, zakres i pieniądze. Najczęściej konflikt rodzi się jeszcze przed startem: przy ustaleniach, wycenie i umowie. Sprawdź, jakie zapisy, etapowanie płatności, nadzór oraz OC ekipy realnie chronią inwestora — i czego dopilnować, zanim wpuścisz wykonawcę do mieszkania. Zapraszamy do lektury.
Remont mieszkania lub domu bardzo rzadko jest wyłącznie przedsięwzięciem technicznym. Dla inwestora to zwykle duży wydatek, stres i konieczność współpracy z osobami, których wcześniej się nie znało. Dla wykonawcy – presja terminów, kosztów i oczekiwań klienta, które nie zawsze są jasno określone. Na styku tych dwóch perspektyw wyjątkowo łatwo o nieporozumienia.
Większość sporów remontowych nie zaczyna się na etapie wykonywania prac, lecz znacznie wcześniej – już podczas ustalania zakresu robót i podpisywania umowy. Brak precyzji oraz założenie, że „jakoś to będzie”, niemal zawsze prowadzą do konfliktów, które później trudno rozwiązać bez wsparcia prawnego lub technicznego.
Rys. 1. Od czego zalezą spory z ekipami remontowymi?Zapraszamy do wysłuchania 24. odcinka podcastu.
Remont, który zazwyczaj ma na celu poprawę komfortu życia, w praktyce bardzo często kończy się konfliktem i wzajemnymi pretensjami. Spory z ekipami remontowymi należą dziś do najczęstszych problemów zgłaszanych zarówno prawnikom, jak i inżynierom budowlanym. Co istotne, rzadko wynikają one wyłącznie ze złej woli wykonawcy czy inwestora. Najczęściej są skutkiem nieprecyzyjnych ustaleń, błędów technicznych, braku nadzoru oraz źle skonstruowanej umowy.
Z perspektywy Pewnego Lokalu wyraźnie widać, że większości konfliktów można uniknąć, jeżeli już na etapie planowania remontu połączy się perspektywę prawną z techniczną. Pominięcie któregoś z tych elementów znacząco zwiększa ryzyko sporu.
Wbrew powszechnemu przekonaniu konflikt z ekipą remontową nie jest efektem wyjątkowo pechowej współpracy. Bardzo często remont przebiega bez większych problemów aż do momentu, w którym pojawia się pierwsza wątpliwość co do jakości, zakresu lub ceny prac. Wtedy okazuje się, że strony zupełnie inaczej rozumieją wcześniejsze ustalenia.
Inwestorzy zakładają, że wiele elementów jest „oczywistych” – skoro coś widać na wizualizacji albo było omawiane ustnie, to powinno zostać wykonane. Wykonawcy z kolei opierają się na literalnym brzmieniu umowy lub własnym rozumieniu standardu. Jeżeli umowa jest ogólnikowa, pole do rozbieżnych interpretacji staje się ogromne.
Problem polega na tym, że spór najczęściej wybucha przy odbiorze prac albo po czasie, gdy większość pieniędzy została już wypłacona. Wtedy emocje są wysokie, a możliwości polubownego rozwiązania znacznie się zawężają.

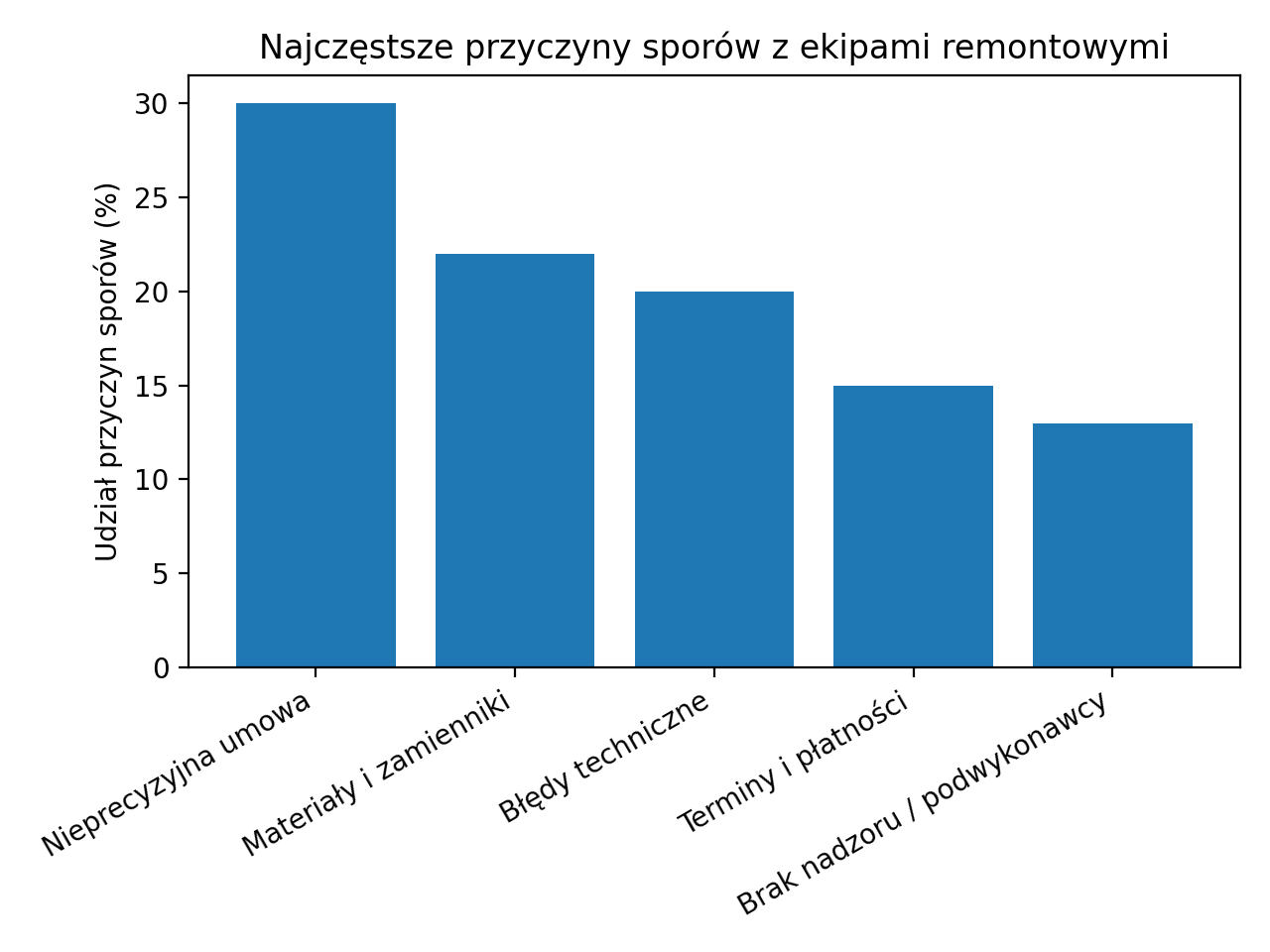

Rys. 2. Najczęstsze powody sporów z ekipami remontowymi.Z punktu widzenia inżynierskiego największą ilość konfliktów generują błędy wykonawcze, które ujawniają się dopiero na końcowym etapie prac lub nawet dopiero po pewnym czasie użytkowania nieruchomości. Na pierwszy rzut oka wszystko może wyglądać poprawnie, jednak problemy pojawiają się na przykład przy montażu mebli lub podczas korzystania z instalacji w budynku.
Problemy najczęściej dotyczą równości i liniowości: krzywych ścian, nierównych posadzek lub źle przygotowanego podłoża pod ogrzewanie podłogowe. Skutkiem takich błędów są problemy z montażem zabudów, pracujące posadzki i usterki, których usunięcie bywa kosztowne. Częstą przyczyną pojawienia się problemów jest niestosowanie się przez wykonawcę do wytycznych producentów materiałów oraz brak kontroli jakości w trakcie prac.
Równie konfliktogenna jest niezgodność wykonania z projektem. Gniazdka znajdują się w innych miejscach niż zakładał to projekt, punkty świetlne są przesunięte, a elementy widoczne na wizualizacjach nie zostały wykonane, ponieważ nie zapisano ich jednoznacznie w dokumentacji. Dla inwestora to błąd, dla wykonawcy – brak podstaw do reklamacji.
Część sporów wynika z sytuacji, w których ekipa wykonuje więcej prac, niż przewidywał projekt, a następnie oczekuje za nie dodatkowego wynagrodzenia. Zdarza się, że skuwane są wszystkie posadzki lub wylewana cała wylewka, mimo że zakres obejmował tylko wybrane pomieszczenia. Dla wykonawcy to „logiczne ułatwienie”, dla inwestora – niezamówiona usługa.
Takie sytuacje pokazują, jak istotne jest precyzyjne określenie zakresu robót i bieżąca komunikacja. Nawet pozornie oczywiste ustalenia warto doprecyzować, bo to właśnie one najczęściej stają się zarzewiem konfliktu.
Od strony prawnej głównym problemem jest brak szczegółowości umowy. Dokumenty często nie rozróżniają robocizny i materiałów, nie wskazują konkretnych produktów ani standardu wykonania, nie przewidują etapów ani sankcji za opóźnienia. W efekcie każda ze stron interpretuje remont na swój sposób.
Szczególnie newralgiczne są materiały wykończeniowe. W przypadku braku precyzyjnych zapisów dotyczących marek, parametrów czy klas jakości łatwo o zastosowanie tańszych zamienników. Nawet jeśli ustalono „rodzaj farby” lub „typ tynku”, brak szczegółowego doprecyzowania często działa na niekorzyść inwestora.
Istotną rolę odgrywa także sposób rozliczeń. Rozbicie płatności na etapy oraz pozostawienie części wynagrodzenia do rozliczenia po zakończeniu prac realnie zwiększa motywację do usunięcia usterek. Brak takich mechanizmów sprzyja eskalacji sporów.
Częstym zaskoczeniem dla inwestorów jest sytuacja, w której umowę podpisują z jedną osobą, a prace wykonuje zupełnie inna ekipa. Korzystanie z podwykonawców nie jest niczym nadzwyczajnym, ale brak jasno określonego nadzoru zwiększa ryzyko problemów jakościowych i komunikacyjnych.
Jeżeli inwestorowi zależy na realnej obecności osoby odpowiedzialnej za remont, warto to jasno ustalić, a w niektórych przypadkach również wpisać do umowy. Regularny nadzór znacząco ogranicza ryzyko błędów i późniejszych sporów.
Remont rzadko ogranicza się do jednej ekipy. Dochodzą instalatorzy klimatyzacji, alarmów czy wykonawcy zabudów stolarskich. Jeżeli główna ekipa nie zna dalszych planów inwestora, prace mogą zostać wykonane w kolejności, która wymusi kosztowne przeróbki – np. kucie świeżo wykończonych ścian pod instalacje planowane „na później”.
Brak koordynacji nie jest błędem technicznym, lecz organizacyjnym, jednak jego skutki niemal zawsze prowadzą do sporów o odpowiedzialność i koszty.
Ubezpieczenie odpowiedzialności cywilnej wykonawcy bywa bagatelizowane, dopóki nie dojdzie do szkody. Tymczasem zalania, pęknięcia instalacji czy szkody u sąsiadów potrafią generować bardzo wysokie roszczenia. Bez OC dochodzenie odszkodowania bywa długotrwałe i niepewne.
Dlatego warto sprawdzić, czy ekipa posiada polisę, jaka jest jej suma oraz odnieść się do niej w umowie. Zbyt niska kwota ubezpieczenia często nie zabezpiecza realnych ryzyk związanych z remontem.
Cena zlecanej usługi wykończeniowej zawsze wiąże się z poziomem ryzyka. Niższa cena nie musi być jednoznaczna z niską jakością realizacji, podobnie jak wyższa cena nie gwarantuje braku problemów. Różnica polega na tym, ile kontroli i odpowiedzialności bierze na siebie inwestor.
Jeżeli inwestor ma czas na bieżący nadzór i reagowanie na problemy, może pozwolić sobie na większą elastyczność w wyborze wykonawcy. W przeciwnym razie wyższa cena bywa formą ograniczenia ryzyka, a nie zbędnym kosztem.
Tab. 1. Najczęstsze problemy z ekipami remontowymi
| Najczęstszy problem | Co się dzieje w praktyce? | Jak zapobiec? |
| Niejasny zakres prac | Każda strona rozumie remont inaczej | Zakres w punktach + załącznik (oferta/projekt) |
| Błędy wykonawcze | Krzywe ściany, nierówne posadzki, usterki po czasie | Kontrola etapami + protokoły + zdjęcia |
| Materiały i standard | Tańsze zamienniki bez uzgodnienia | Wskazanie marek/parametrów lub „tylko za zgodą” |
| Prace dodatkowe | Wykonawca robi więcej i żąda dopłaty | Zasada: dodatkowe prace tylko po akceptacji i wycenie |
| Terminy i płatności | Opóźnienia, brak motywacji do poprawek | Harmonogram + płatności etapami + część po odbiorze |
| Podwykonawcy i brak nadzoru | Umowa z jedną osobą, pracuje ktoś inny | W umowie: kto odpowiada i kto nadzoruje |
| Brak koordynacji ekip | Kucie świeżych ścian pod instalacje „na później” | Plan instalacji i kolejności prac przed startem |
| Brak OC wykonawcy | Szkody (np. zalanie) bez realnego odszkodowania | Sprawdzenie polisy + zapis w umowie |
Większość sporów remontowych nie wynika z celowego działania którejkolwiek ze stron, lecz z braku jasnych zasad, precyzyjnych ustaleń i kontroli technicznej. Gdy zabraknie dobrej umowy, rozsądnego harmonogramu płatności oraz świadomości ryzyk, nawet drobna usterka może przerodzić się w poważny konflikt.
Połączenie perspektywy prawnej i technicznej znacząco ogranicza to ryzyko i pozwala traktować remont nie jako pole potencjalnego sporu, lecz jako proces możliwy do bezpiecznego przeprowadzenia.
