Umowa deweloperska jest bezpieczna. Nawet, jeśli nie jesteśmy biegli w prawie związanym z ustawą deweloperską, możemy przyjąć, że sam fakt, iż nie jest to zwykła umowa, a akt notarialny, spisany przez notariusza, który jest urzędnikiem państwowym, co daje poczucie bezpieczeństwa inwestorom.
Najczęstsze obawy nabywców dotyczą kwestii finansowych. Przez lata obiegowe opinie o deweloperach budziły lęk – pojawiały się przypadki, w których deweloper znikał z pieniędzmi klientów, pozostawiając niedokończone inwestycje.
Zapraszamy do odsłuchania 20. odcinka podcastu.
Obecnie taki scenariusz jest praktycznie niemożliwy. Ustawa deweloperska wprowadziła obowiązek stosowania rachunków powierniczych, na których gromadzone są środki klientów. Deweloper nie otrzymuje ich bezpośrednio – bank wypłaca mu pieniądze dopiero po ukończeniu kolejnych etapów budowy i potwierdzeniu ich przez inspektora nadzoru.
System ten eliminuje ryzyko finansowe i wymusza na deweloperach przejrzystość w zakresie finansowania inwestycji. Z punktu widzenia klienta to rozwiązanie analogiczne do depozytu zabezpieczającego – środki pozostają pod kontrolą banku do momentu, gdy inwestycja jest rzeczywiście zrealizowana zgodnie z umową.
Kolejnym etapem, jaki daje poczucie bezpieczeństwa inwestorowi, jest odbiór mieszkania. To czas, w którym inwestor może wytknąć wszystkie błędy deweloperowi. Ważne, by całość miała charakter formalny i była zapisana w protokole odbioru. Prawidłowo sporządzony protokół odbioru technicznego sprawi, iż deweloper w ciągu 14 dni będzie musiał odnieść się do wad, a do 30 dni naprawić je na własny koszt.
Profesjonalna kontrola techniczna wykonywana przez niezależnego inżyniera daje gwarancję, że wykryte zostaną nie tylko widoczne defekty, lecz także ukryte problemy – w tym między innymi te dotyczące wentylacji, poziomów posadzki, szczelności okien czy izolacji akustycznej. W praktyce nawet w nowych lokalach liczba usterek przekracza często kilkadziesiąt. Dlatego odbiór techniczny to kluczowy etap, który pozwala nabywcy uniknąć kosztownych napraw w przyszłości.
Umowa rezerwacyjna - co warto wiedzieć?Jednym z najważniejszych narzędzi ochrony nabywcy jest prospekt informacyjny. To dokument o ustawowo określonej formie, który deweloper ma obowiązek udostępnić przed podpisaniem umowy deweloperskiej. Zawiera on dane o inwestycji, statusie prawnym gruntu, sposobie finansowania przedsięwzięcia, planowanych etapach budowy, przewidzianych udogodnieniach oraz o samym deweloperze.
Prospekt informacyjny to swoista „metryka wiarygodności” inwestycji. Dzięki ujednoliconemu wzorowi można łatwo porównać oferty różnych deweloperów, analizując kluczowe dane w sposób przejrzysty i obiektywny. Dla nabywcy to podstawa do weryfikacji, czy deweloper działa zgodnie z prawem i czy inwestycja jest faktycznie możliwa do zrealizowania w zapowiedzianym terminie.
Rękojmia to mechanizm, który chroni nabywcę również po zakończeniu procesu zakupu. Zgodnie z przepisami kodeksu cywilnego oraz ustawą deweloperską, deweloper odpowiada za wady fizyczne i prawne nieruchomości przez okres pięciu lat od wydania lokalu. Odpowiedzialność ta ma charakter obiektywny – oznacza, że nie trzeba udowadniać winy dewelopera, a jedynie wykazać istnienie wady.
W praktyce rękojmia stanowi skuteczne narzędzie dochodzenia roszczeń w przypadku pęknięć ścian, nieszczelności okien, problemów z wentylacją czy wad konstrukcyjnych. Zgłoszenie wady powinno przyjąć formę pisemną, najlepiej z dokumentacją fotograficzną i datą wykrycia usterki. Deweloper ma obowiązek odnieść się do reklamacji w terminie 14 dni, a brak odpowiedzi oznacza uznanie roszczenia.
Istotne jest również, że rękojmia obejmuje nie tylko sam lokal, ale też części wspólne budynku – garaże, windy, klatki schodowe czy dach. Wspólnota mieszkaniowa może więc dochodzić naprawy wad w imieniu właścicieli lokali. Warto pamiętać, że korzystanie z gwarancji producenta (np. na stolarkę okienną) nie wyłącza roszczeń z rękojmi wobec dewelopera.
Spory między nabywcami a deweloperami najczęściej dotyczą jakości wykonania, terminów odbioru lub rozliczenia kosztów. Ustawa deweloperska nakłada na dewelopera obowiązek transparentnego prowadzenia procesu inwestycyjnego oraz przechowywania dokumentacji, która pozwala zweryfikować wykonanie prac.
Reklamacja powinna zostać złożona w formie pisemnej, a jej kopia zachowana przez nabywcę. Deweloper musi odpowiedzieć w ustawowym terminie, wskazując, czy wadę uznaje, czy odmawia jej naprawy. W przypadku braku reakcji, nabywca może skierować sprawę do miejskiego lub powiatowego rzecznika konsumentów, UOKiK albo do sądu. W wielu przypadkach skutecznym narzędziem są również mediacje, które pozwalają uniknąć długotrwałego procesu sądowego.
W praktyce kluczową rolę odgrywa precyzyjna dokumentacja usterek i terminów – każda wymiana korespondencji, zdjęcie czy raport z odbioru technicznego zwiększają siłę dowodową nabywcy. Warto także korzystać z pomocy prawnika specjalizującego się w nieruchomościach, który wskaże właściwy tryb postępowania.
Analiza umowy deweloperskiej przez prawnika to obecnie standard wśród świadomych nabywców. Dokument ten jest skomplikowany i często zawiera postanowienia niekorzystne dla kupującego, np. klauzule ograniczające odpowiedzialność dewelopera lub nieprecyzyjnie opisujące przedmiot umowy.
Profesjonalny audyt prawny pozwala wyeliminować te ryzyka jeszcze przed podpisaniem aktu notarialnego. Równie istotne jest wsparcie techniczne – inżynier budownictwa może ocenić rzetelność inwestycji, dokumentację projektową i zgodność wykonania z normami budowlanymi.
Współpraca prawnika i inżyniera daje kompleksową ochronę: prawnik dba o treść zobowiązań, a specjalista techniczny – o jakość i bezpieczeństwo fizyczne inwestycji. To połączenie, z którego coraz częściej korzystają klienci Pewnego Lokalu, chcący podejmować decyzje inwestycyjne w sposób racjonalny i pozbawiony emocji.
| Obszar | Co sprawdzić | Dlaczego ważne |
| Rachunek powierniczy | Typ rachunku (otwarty/zamknięty), warunki wypłat transz, powiązanie transz z etapami budowy, kontrola banku. | Chroni środki do czasu realizacji etapów, ogranicza ryzyko przerwania budowy bez finansowania. |
| Harmonogram transz | Liczba etapów i proporcje transz (więcej etapów = mniejsze ryzyko), przesłanki wypłat po potwierdzeniu postępu. | Wypłaty proporcjonalne do postępów minimalizują ryzyko nadmiernego finansowania na starcie. |
| Kary umowne | Symetryczność kar dla stron, sankcje za opóźnienie przekazania lokalu, terminy i procedury naliczania. | Równoważy pozycję stron i realnie motywuje do dotrzymania terminów. |
| Standard wykończenia | Precyzyjne specyfikacje: klasa tynków, rodzaj parapetów, grzejniki, okna, instalacje, części wspólne. | Ogranicza spory przy odbiorze i ryzyko obniżenia jakości względem oczekiwań. |
| Prospekt informacyjny | Status gruntu, finansowanie inwestycji, etapy, terminy, otoczenie, plan miejscowy/WZ. | Podstawowy dokument weryfikacji wiarygodności przedsięwzięcia. |
| Księga wieczysta (KW) | Dział II (własność gruntu), Dział III (roszczenia, służebności, ostrzeżenia), Dział IV (hipoteki banku). | Pozwala wykryć red flagi: brak własności, spory, nadmierne obciążenia. |
| Spółka deweloperska | PKD (4110Z, 4120Z, dział 68), MSIG (restrukturyzacje/wezwania), status VAT, renoma i historia realizacji. | Weryfikuje profesjonalny profil i bieżącą kondycję podmiotu. |
| Generalny wykonawca | KRS, kapitał, zadłużenie, dotychczasowe inwestycje, opinie mieszkańców, kierownik budowy, inspektor nadzoru. | Jakość i terminowość prac zależy od wykonawcy i jego zasobów. |
| Terminy i procedury | Termin umowy przyrzeczonej, zasady odbioru, 14 dni na weryfikację wad i 30 dni na naprawę, tryb reklamacji. | Porządkuje przebieg inwestycji i egzekwowanie uprawnień nabywcy. |
| Opłata rezerwacyjna / zadatek | Wysokość, zwrotność, warunek kredytowy (np. 3 odmowy banków), konsekwencje odstąpienia stron. | Redukuje ryzyko utraty środków na wczesnym etapie. |
Nowa ustawa deweloperska, obowiązująca od lipca 2022 roku, znacząco rozszerzyła zakres ochrony kupujących. Wprowadzono m.in. obowiązek stosowania zamkniętych rachunków powierniczych, zwiększono odpowiedzialność notariuszy oraz objęto przepisami również rynek wtórny lokali od dewelopera.
Nowelizacja doprecyzowała też kwestie dotyczące prospektów informacyjnych, terminu odbioru mieszkań i zasad wypłaty środków z rachunku powierniczego.
W praktyce nowe przepisy wyeliminowały najczęstsze nadużycia – m.in. żądanie wysokich przedpłat, sprzedaż mieszkań z nieuregulowanym stanem prawnym gruntu czy jednostronne zmiany projektowe. Dla kupujących oznacza to realną przewagę – każdy etap inwestycji jest teraz weryfikowany, a deweloperzy działają w warunkach większej przejrzystości.
Rachunek powierniczy to fundament bezpieczeństwa w relacji z deweloperem. Wyróżnia się dwa typy rachunków: otwarty i zamknięty. W pierwszym środki wypłacane są po zakończeniu kolejnych etapów budowy, w drugim – dopiero po zakończeniu całej inwestycji i przeniesieniu własności lokalu.
Zamknięty rachunek zapewnia najwyższy poziom ochrony, lecz stosowany jest głównie w mniejszych projektach. W dużych inwestycjach przeważa rachunek otwarty z dodatkowymi zabezpieczeniami w postaci gwarancji bankowych lub ubezpieczeniowych.
Rola banku nie ogranicza się jedynie do przechowywania środków – bank analizuje harmonogram, kontroluje postęp budowy i może wstrzymać wypłatę środków, jeśli inwestycja nie postępuje zgodnie z planem. To instrument, który realnie minimalizuje ryzyko utraty pieniędzy.
Analizy ekspertów Pewnego Lokalu wskazują, że najczęstsze błędy to: brak analizy prospektu informacyjnego, nieuwzględnienie różnicy między powierzchnią użytkową a projektową, akceptacja niejasnych zapisów dotyczących terminów umownych oraz rezygnacja z odbioru technicznego.
Wielu kupujących ulega presji czasu lub promocji, rezygnując z konsultacji prawnej. To błąd, który może skutkować utratą dziesiątek tysięcy złotych – np. przy konieczności napraw po odbiorze lub braku prawa do odstąpienia od umowy w razie opóźnienia.
Każdy zapis, nawet pozornie błahy, powinien zostać zrozumiany i szczegółowo przeanalizowany – zarówno pod względem prawnym, jak i technicznym.
Notariusz i bank są kluczowymi ogniwami systemu zabezpieczeń. Notariusz czuwa nad zgodnością umowy z ustawą i ma obowiązek odmówić jej podpisania, jeśli zawiera klauzule sprzeczne z prawem. Bank natomiast kontroluje przepływ środków, zapewniając, że pieniądze klientów są wykorzystywane wyłącznie zgodnie z przeznaczeniem.
Obie instytucje działają niezależnie od dewelopera, co tworzy podwójny mechanizm nadzoru. To rozwiązanie, które w praktyce wyeliminowało ryzyko tzw. „ucieczki z pieniędzmi” i znacząco podniosło standard bezpieczeństwa transakcji na rynku pierwotnym.
Proces nabycia lokalu mieszkalnego wymaga nie tylko znajomości samej umowy deweloperskiej, ale również umiejętności analizy całej inwestycji jako przedsięwzięcia budowlanego i finansowego. W praktyce oznacza to konieczność oceny wiarygodności dewelopera w oparciu o dokumenty urzędowe, dane rejestrowe, raporty finansowe oraz wizualną weryfikację postępu prac.
Podstawą jest analiza prospektu informacyjnego – dokumentu obowiązkowego dla każdej inwestycji – który ujawnia m.in. sposób finansowania budowy, źródła kredytowania, harmonogram etapów oraz planowane terminy zakończenia robót. Dane zawarte w prospekcie warto skonfrontować z ogólnodostępnymi informacjami z rejestrów: KRS, Monitor Sądowy i Gospodarczy, a także rejestru dłużników. Dzięki temu można wychwycić ewentualne postępowania restrukturyzacyjne lub zaległości finansowe podmiotu.
Istotnym krokiem jest także analiza dziennika budowy oraz harmonogramu robót przekazywanego klientom. Rzetelny deweloper regularnie informuje o postępie inwestycji, przekazuje zdjęcia i raporty z placu budowy, a ewentualne opóźnienia uzasadnia w sposób przejrzysty. Brak komunikacji lub unikanie udostępniania dokumentów to sygnał ostrzegawczy.
Warto też zwrócić uwagę na inżynierów lub podwykonawców zaangażowanych w budowę. Ich doświadczenie i reputacja często stanowią gwarancję jakości wykonania, dlatego przed podpisaniem umowy można poprosić o informacje dotyczące generalnego wykonawcy, inspektora nadzoru czy kierownika budowy.
Księga wieczysta to dokument o fundamentalnym znaczeniu dla każdego nabywcy mieszkania od dewelopera. Ujawnia nie tylko stan prawny nieruchomości, ale również wszelkie obciążenia, hipoteki oraz prawa osób trzecich. Analiza treści księgi wieczystej przed podpisaniem umowy deweloperskiej jest obowiązkowa z punktu widzenia bezpieczeństwa prawnego.
W dziale II księgi należy potwierdzić, że właścicielem gruntu jest deweloper lub spółka celowa, która faktycznie realizuje inwestycję. Jeżeli właścicielem jest inny podmiot, konieczne jest wyjaśnienie relacji między stronami – np. poprzez umowę użytkowania wieczystego lub współwłasności.
W dziale III księgi mogą pojawić się wpisy dotyczące roszczeń, służebności lub postępowań sądowych. To właśnie tam znajdują się tzw. czerwone flagi – ostrzeżenia o niezgodności stanu prawnego, zajęcia egzekucyjne lub hipoteki przymusowe.
Równie ważna jest analiza działu IV księgi wieczystej, gdzie ujawniane są hipoteki. Obecność jednej hipoteki, ustanowionej na rzecz banku finansującego inwestycję, jest zjawiskiem normalnym – stanowi ona zabezpieczenie kredytu dewelopera. Problem pojawia się, gdy w księdze figurują dodatkowe hipoteki lub kilku wierzycieli. W takiej sytuacji ryzyko inwestycji znacząco wzrasta.
Kupujący powinien upewnić się, że po wyodrębnieniu lokalu bank złoży oświadczenie o zwolnieniu z obciążenia hipotecznego. Brak takiego dokumentu może skutkować przejęciem nieruchomości przez wierzyciela w przypadku problemów finansowych dewelopera.

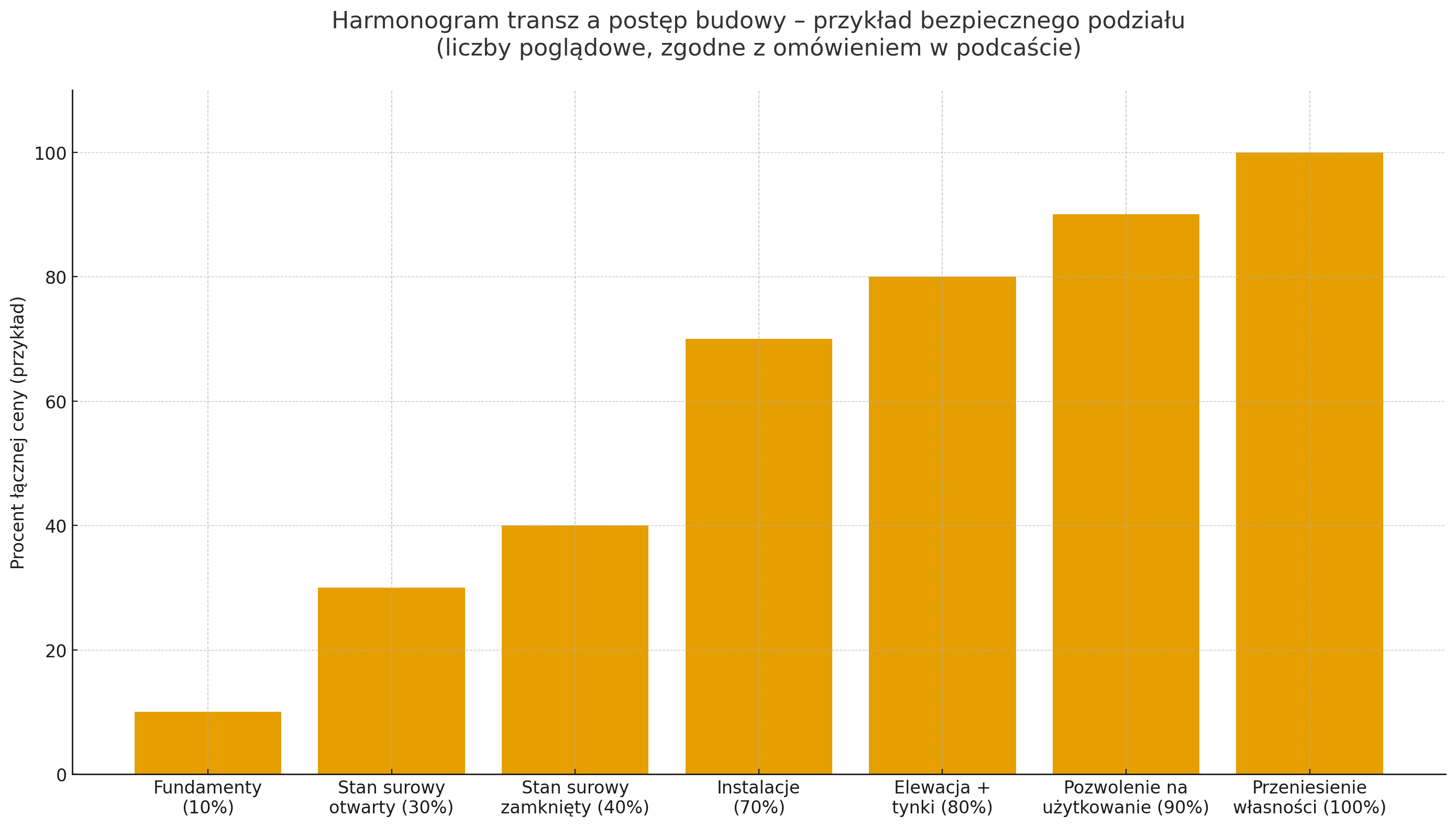

Harmonogram transz a postęp budowy mieszkania od deweloperaStabilność finansowa dewelopera to jeden z najważniejszych czynników gwarantujących terminowe zakończenie budowy i przeniesienie własności lokalu. Analiza kondycji spółki wymaga wglądu w jej sprawozdania finansowe, które publikowane są w Krajowym Rejestrze Sądowym lub – w przypadku spółek giełdowych – w raportach okresowych.
Warto zwrócić uwagę na cztery podstawowe wskaźniki: poziom zadłużenia, relację kosztów do przychodów, marżę brutto oraz przepływy pieniężne. Deweloper o niskiej płynności finansowej może mieć problemy z kontynuacją inwestycji, zwłaszcza w sytuacji spowolnienia gospodarki lub wzrostu kosztów materiałów budowlanych.
Rynek nieruchomości jest ściśle powiązany z cyklem koniunkturalnym. W okresach wzrostu stóp procentowych, ograniczenia dostępności kredytów i spadku popytu, deweloperzy o słabszej strukturze finansowej narażeni są na utratę płynności. Z kolei przedsiębiorstwa o stabilnych rezerwach kapitałowych i zdywersyfikowanym portfelu projektów są bardziej odporne na wahania rynkowe.
Z perspektywy kupującego rozsądnym rozwiązaniem jest wybór spółki, która posiada doświadczenie w realizacji inwestycji mieszkaniowych, nie ogranicza się do jednego regionu i publikuje transparentne dane o swojej działalności.
Warto także przeanalizować opinie klientów, raporty z wcześniejszych projektów oraz dane o terminowości realizacji inwestycji.
Dodatkowym źródłem wiedzy o stabilności dewelopera są raporty branżowe publikowane przez Polski Związek Firm Deweloperskich oraz rejestry Krajowego Rejestru Długów. Informacje te pozwalają ocenić, czy spółka nie zalega z płatnościami wobec podwykonawców, co mogłoby skutkować przestojami lub konfliktami w trakcie realizacji inwestycji.
Więcej praktycznych wskazówek dotyczących bezpieczeństwa umów deweloperskich można znaleźć w odcinku podcastu Pewny Lokal: https://youtu.be/2x5vClmRTv0
Zapraszamy do odsłuchu odcinka podcastu Pewny Lokal z udziałem Bartosza Łuczaka.
Zapraszamy do posłuchania 17. odcinka podcastu nieruchomościowego.
Działamy na terenie całej Polski.
Nasi prawnicy są wyspecjalizowani konkretnie w prawie nieruchomości.
Sporządzenie raportu zajmie nam najczęściej 2 dni robocze.
Ustandaryzowane raporty z analiz umów rezerwacyjnych i deweloperskich.
Doświadczenie z setek audytów technicznych i prawnych w jednym miejscu.
Zobacz nasz nowy odcinek podcastu o deweloperach. Zapraszamy.
Audyt nieruchomości to nie tylko równe posadzki i bezpieczne instalacje.
Kliknij na ikonę
żeby dowiedzieć się
więcej o usłudze!
