Termomodernizacja budynku wielorodzinnego wymaga połączenia audytu energetycznego, projektu technicznego, finansowania, decyzji właścicieli i nadzoru nad wykonaniem prac. Najlepsze rezultaty przynosi modernizacja traktująca budynek jako jeden system – obejmujący przegrody, wentylację, ogrzewanie, przygotowanie ciepłej wody i automatykę.
Termomodernizacja budynku wielorodzinnego nie powinna sprowadzać się do wyboru grubości styropianu i najtańszej oferty wykonawcy. Blok lub kamienica tworzą rozbudowany system, w którym ściany, dach, okna, wentylacja, instalacja centralnego ogrzewania oraz źródło ciepła wzajemnie na siebie oddziałują.
Ocieplenie elewacji bez regulacji instalacji grzewczej może nie przynieść oczekiwanej redukcji kosztów. Wymiana okien bez analizy wentylacji może natomiast powodować wzrost wilgotności, pogorszenie jakości powietrza i rozwój pleśni. Z tego powodu modernizacja energetyczna powinna rozpoczynać się od diagnostyki i obliczeń, a kończyć pomiarami, regulacją instalacji oraz porównaniem rzeczywistego zużycia energii.
Obejrzyj rozmowę naszych pracowników o termowizji.
Termomodernizacja to zespół działań prowadzących do zmniejszenia ilości energii potrzebnej do ogrzewania budynku, przygotowania ciepłej wody użytkowej, chłodzenia i pracy instalacji technicznych.
Zakres inwestycji może obejmować:
Nie każdy budynek potrzebuje pełnego zestawu prac. O wyborze konkretnych rozwiązań powinny decydować stan techniczny, wyniki obliczeń energetycznych, dostępny budżet oraz opłacalność poszczególnych wariantów.
Inwestorem może być między innymi wspólnota mieszkaniowa, spółdzielnia, gmina, towarzystwo budownictwa społecznego, społeczna inicjatywa mieszkaniowa albo prywatny właściciel całego budynku.
Sposób podejmowania decyzji zależy od formy prawnej zarządzania nieruchomością. W przypadku wspólnoty mieszkaniowej finansowanie inwestycji, zaciągnięcie kredytu i określenie zakresu robót najczęściej wymagają odpowiedniej uchwały właścicieli. Spółdzielnia działa na podstawie własnych organów, statutu i obowiązujących ją przepisów.
Jeszcze przed przygotowaniem przetargu należy ustalić:
Brak tych ustaleń może powodować opóźnienia, spory z mieszkańcami oraz problemy z uzyskaniem finansowania.
Pierwszym etapem powinna być inwentaryzacja dostępnych informacji. Potrzebne mogą być:
Warto przeanalizować zużycie energii z kilku sezonów. Pojedynczy rok może być niemiarodajny ze względu na temperatury zewnętrzne, przerwy w dostawie ciepła, zmianę sposobu użytkowania lokali albo błędy w odczytach.
Przed zaprojektowaniem ocieplenia trzeba sprawdzić, czy podłoże jest stabilne, suche i odpowiednio nośne. W budynkach wielkopłytowych może być konieczna ocena połączeń warstwy fakturowej z warstwą konstrukcyjną. W kamienicach problemem bywają zawilgocone mury, uszkodzone tynki, detale architektoniczne i wymagania konserwatorskie.
Kontrola powinna objąć między innymi:
Audyt energetyczny nie zastępuje ekspertyzy konstrukcyjnej, opinii kominiarskiej ani projektu technicznego. Jeżeli podczas oględzin zostaną wykryte uszkodzenia konstrukcji, azbest, wilgoć lub niesprawne przewody wentylacyjne, potrzebne są dodatkowe opracowania specjalistyczne.
Audyt energetyczny budynku wielorodzinnego określa obecny poziom zużycia energii oraz porównuje możliwe warianty modernizacji. Powinien wskazać rozwiązanie uzasadnione pod względem energetycznym, technicznym i ekonomicznym.
Audyt może zawierać:
Wykonujemy audyty energetyczne budynków wielorodzinnych, które pomagają zarządcom, wspólnotom i spółdzielniom ustalić zakres inwestycji oraz przygotować dane potrzebne do dalszego projektowania i poszukiwania finansowania.
Audyt jest również wymaganym załącznikiem do wniosku o premię termomodernizacyjną. Zgodnie z ustawą powinien przedstawiać stan budynku, możliwe warianty przedsięwzięcia oraz wariant optymalny. Ustawa o wspieraniu termomodernizacji i remontów.
Najtańszy wariant nie zawsze jest wariantem najbardziej opłacalnym. Niewielkie przedsięwzięcie może mieć krótki czas zwrotu, ale jednocześnie pozostawić wysoki poziom zużycia energii i utrudnić późniejsze prace.
Element budynku Możliwe działanie Oczekiwany efekt Ryzyko wymagające kontroli Ściany zewnętrzne Docieplenie i likwidacja mostków cieplnych Mniejsze straty ciepła i wyższa temperatura powierzchni ścian Wilgoć, słabe podłoże, bezpieczeństwo pożarowe elewacji Dach lub stropodach Uzupełnienie izolacji i uszczelnienie pokrycia Ograniczenie strat przez najwyższą kondygnację Nieszczelności, wentylacja przestrzeni dachowej Strop nad piwnicą Docieplenie od strony piwnicy Poprawa komfortu na parterze Kolizje z instalacjami i zbyt mała wysokość pomieszczeń Okna i drzwi Wymiana lub uszczelnienie Ograniczenie infiltracji powietrza Pogorszenie działania wentylacji Instalacja c.o. Płukanie, równoważenie, zawory, automatyka Równomierny rozdział ciepła i mniejsze przegrzewanie Brak dostępu do mieszkań, niewłaściwe nastawy Ciepła woda Izolacja przewodów i regulacja cyrkulacji Mniejsze straty przesyłowe Pogorszenie komfortu lub higieny instalacji Wentylacja Udrożnienie, regulacja albo modernizacja systemu Lepsza jakość powietrza i kontrola wilgoci Hałas, niewłaściwy nawiew, zaburzenie ciągu Źródło ciepła Modernizacja węzła, kotłowni lub zmiana źródła Wyższa sprawność i lepsza regulacja Przewymiarowanie urządzeń OZE Fotowoltaika, pompy ciepła lub inne instalacje Ograniczenie kosztów energii części wspólnych lub ogrzewania Nośność dachu, moc przyłączeniowa, profil zużycia
Najbezpieczniejszą zasadą jest ograniczenie zapotrzebowania na energię przed ostatecznym doborem źródła ciepła. Po ociepleniu budynku wymagana moc grzewcza może być znacznie niższa niż przed modernizacją.
Typowa kolejność obejmuje:
Jeżeli inwestycja będzie wykonywana etapami, każdy etap powinien być zgodny z rozwiązaniem docelowym. Przykładowo wymiana źródła ciepła przed ociepleniem wymaga uwzględnienia przyszłego spadku obciążenia cieplnego.
Budżet powinien obejmować nie tylko roboty budowlane i materiały. Należy w nim uwzględnić także:
Porównywanie ofert wyłącznie na podstawie ceny za metr kwadratowy ocieplenia może prowadzić do błędnych wniosków. Jedna oferta może obejmować naprawy podłoża, parapety, obróbki i rusztowania, podczas gdy w innej elementy te zostaną rozliczone dodatkowo.
Inwestycja może być finansowana z:

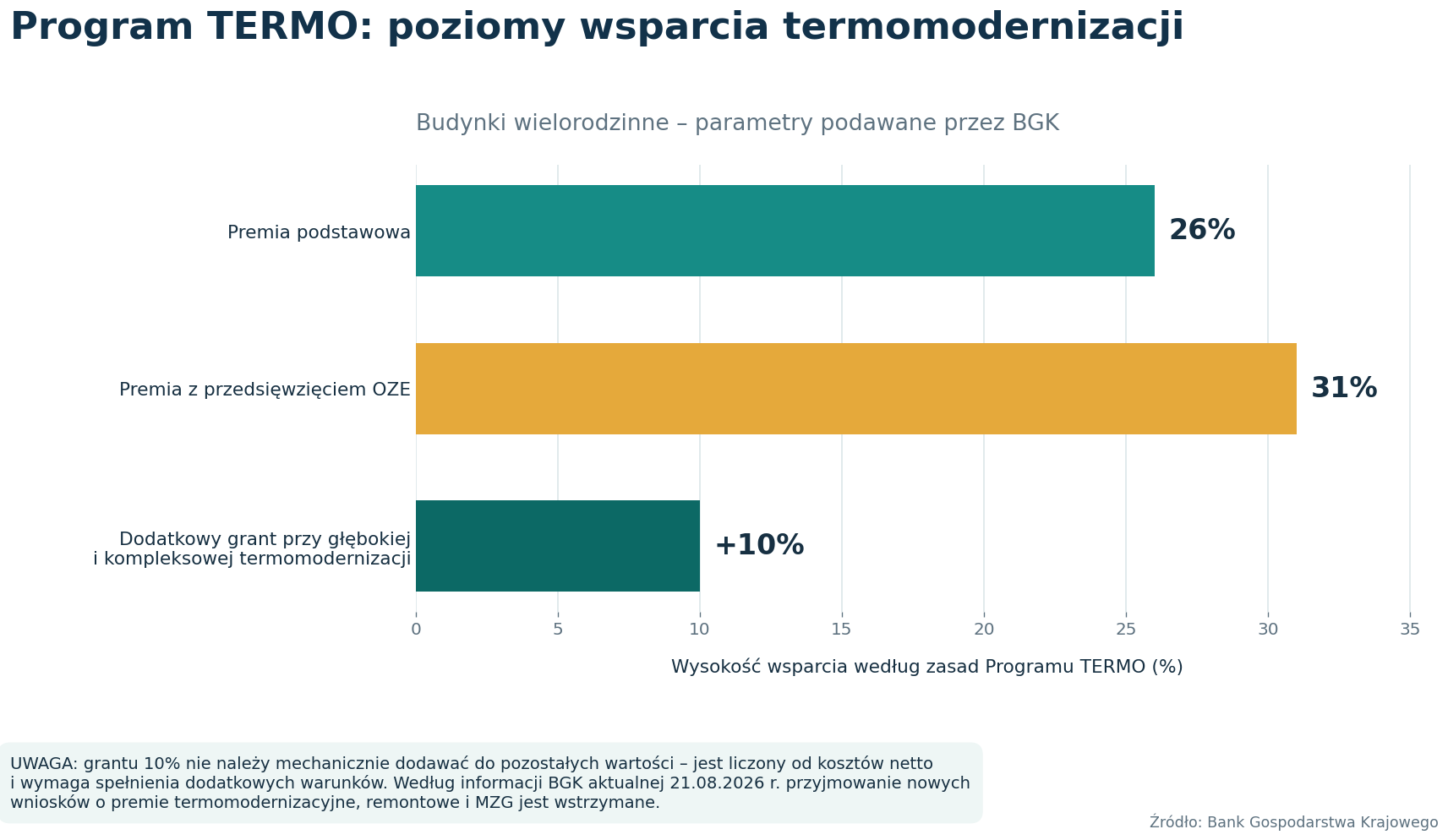

Jednym z najważniejszych instrumentów był Program TERMO obsługiwany przez Bank Gospodarstwa Krajowego. Według zasad publikowanych przez BGK premia termomodernizacyjna wynosi 26% kosztów przedsięwzięcia. Przy połączeniu inwestycji z OZE może wynosić 31%, jeśli koszty instalacji OZE stanowią co najmniej 10% łącznych kosztów przedsięwzięcia. Premia jest przeznaczona na spłatę części kredytu, a kredyt powinien pokrywać co najmniej 50% kosztów inwestycji.
Dla głębokiej i kompleksowej termomodernizacji budynku wielorodzinnego przewidziano również dodatkowy grant w wysokości 10% kosztów netto. Nie należy mechanicznie dodawać wszystkich wartości, ponieważ instrumenty mają odmienne podstawy obliczeń i dodatkowe warunki.
Ważna aktualizacja: na 21 sierpnia 2026 r. BGK informuje o wstrzymaniu przyjmowania nowych wniosków o premie termomodernizacyjne, remontowe i MZG. Termin składania wniosków o premię zwiększoną grantem termomodernizacyjnym upłynął 30 czerwca 2026 r. Dlatego przed przyjęciem uchwały finansowej należy sprawdzić aktualny status naboru i nie opierać budżetu na wsparciu, którego przyznanie nie zostało potwierdzone.

Programu TERMO nie należy również utożsamiać z programem Czyste Powietrze. Czyste Powietrze jest przeznaczone przede wszystkim dla budynków jednorodzinnych, dlatego nie stanowi ogólnego źródła finansowania termomodernizacji całego bloku.
Właściciele powinni otrzymać informacje przedstawione w zrozumiały sposób. Dokumentacja przed podjęciem decyzji powinna wskazywać:
Prognozowane oszczędności energii nie są tym samym co gwarantowana obniżka opłat każdego mieszkańca. Wysokość rachunków zależy również od cen energii, kosztów stałych, sposobu rozliczeń i temperatury utrzymywanej w lokalach.
Audyt odpowiada na pytanie, jakie działania są energetycznie i ekonomicznie uzasadnione. Projekt techniczny określa natomiast, jak należy je wykonać.
Dokumentacja projektowa może obejmować:
W zależności od wysokości budynku, zakresu robót, ochrony konserwatorskiej i ingerencji w konstrukcję może być wymagane zgłoszenie albo pozwolenie na budowę. Formalności należy potwierdzić dla konkretnej inwestycji, zamiast zakładać, że każde ocieplenie elewacji podlega identycznej procedurze.
Oferty wykonawców powinny być przygotowane na podstawie tej samej dokumentacji, zakresu robót i przedmiaru. Bez tego najniższa cena może wynikać z pominięcia części prac.
W zapytaniu ofertowym warto określić:
Cena powinna być jednym z kryteriów, ale nie jedynym. Znaczenie mają również doświadczenie przy podobnych budynkach, sytuacja finansowa wykonawcy, kadra techniczna i jakość proponowanych materiałów.
Nadzór inwestorski powinien kontrolować prace przed zakryciem poszczególnych warstw. Dotyczy to szczególnie przygotowania podłoża, mocowania izolacji, zbrojenia, obróbek blacharskich, uszczelnień i zabezpieczeń przeciwpożarowych.
Podczas inwestycji należy prowadzić:
Szczególnej kontroli wymagają zmiany proponowane przez wykonawcę już po podpisaniu umowy. Zamiana materiału lub technologii może być dopuszczalna, ale powinna zostać wcześniej oceniona przez projektanta i nadzór.

Odbiór nie powinien ograniczać się do wizualnej oceny elewacji. Należy sprawdzić między innymi:
Po modernizacji instalacja grzewcza powinna zostać wyregulowana. Bez tego część lokali może być przegrzewana, podczas gdy w innych nadal będzie zbyt chłodno.
Rzeczywisty rezultat można ocenić dopiero po rozpoczęciu eksploatacji. Zużycie po termomodernizacji powinno zostać porównane z wcześniejszymi okresami, ale z uwzględnieniem temperatur zewnętrznych i zmian sposobu użytkowania budynku.
Monitoring powinien obejmować:
Wyższe zużycie niż zakładano nie zawsze oznacza wadliwe ocieplenie. Przyczyną mogą być błędne nastawy, niesprawna automatyka, intensywna cyrkulacja ciepłej wody albo brak równoważenia instalacji.
Do najpoważniejszych błędów należą:
Skuteczna termomodernizacja budynku wielorodzinnego wymaga współpracy audytora, projektanta, zarządcy, właścicieli, banku, wykonawcy i inspektora nadzoru. Każdy z tych uczestników odpowiada za inny element inwestycji.

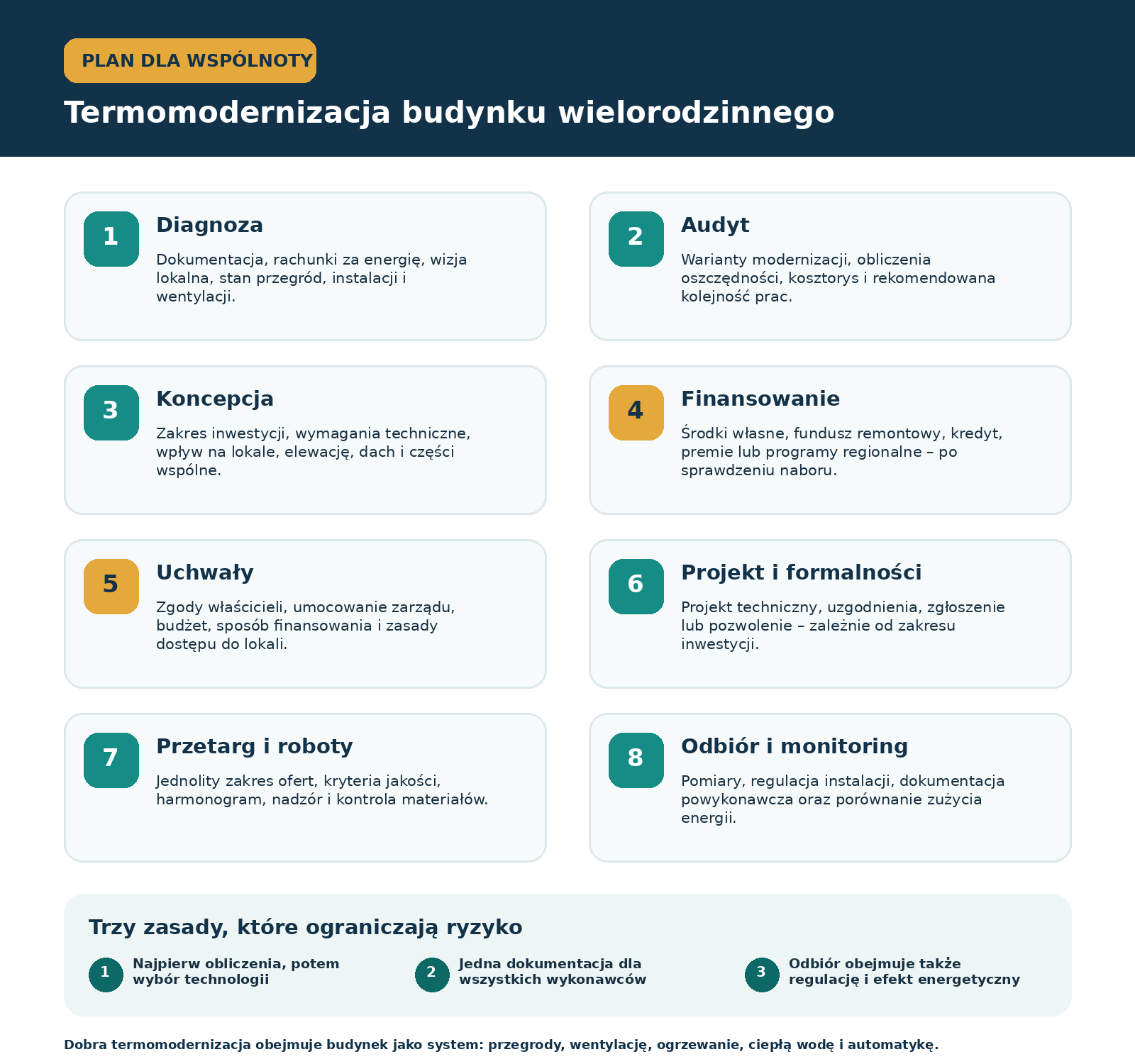

Najważniejsze jest zachowanie właściwej kolejności: diagnoza, audyt energetyczny, wybór wariantu, finansowanie, uchwały, projekt, przetarg, realizacja, regulacja i monitoring. Tak przygotowana modernizacja ma większą szansę rzeczywiście ograniczyć zużycie energii, poprawić komfort mieszkańców i uniknąć kosztownych poprawek.
