Długie oczekiwanie na dotację z Czystego Powietrza. Ile trwa wypłata środków?

Potrzebujesz audytu energetycznego?

Czyste Powietrze – ile czeka się na wypłatę dotacji

Czas oczekiwania na wypłatę dotacji z programu Czyste Powietrze zależy m.in. od kompletności dokumentów, przebiegu kontroli i liczby wniosków rozpatrywanych przez wojewódzki fundusz.

Opóźnienie nie zawsze oznacza jednak tylko późniejszy zwrot poniesionych kosztów. Jeżeli wykonawca uzależni realizację kolejnych etapów inwestycji od otrzymania pieniędzy, brak przelewu może doprowadzić do wstrzymania robót i pozostawienia domu z niedokończoną termomodernizacją.

Na wypłatę dotacji z programu Czyste Powietrze czeka się zasadniczo do 60 dni. Termin ten jest jednak liczony od dnia, w którym do właściwego wojewódzkiego funduszu ochrony środowiska i gospodarki wodnej wpłynie prawidłowo podpisany, kompletny i poprawnie wypełniony wniosek o płatność wraz ze wszystkimi wymaganymi załącznikami.

Program Czyste Powietrze po 20 lipca 2026 r. – co się zmieniło?

Zapraszamy do wysłuchania 61. odcinka podcastu z Bartoszem Łuczakiem.

Jeżeli fundusz wezwie beneficjenta do złożenia wyjaśnień, poprawienia wniosku albo dostarczenia dodatkowych dokumentów, termin wypłaty jest liczony od dnia przekazania stosownych wyjaśnień lub ostatniego z wymaganych dokumentów. W praktyce oznacza to, że oczekiwanie może trwać znacznie dłużej niż dwa miesiące.

Do 60-dniowego terminu nie wlicza się również czasu potrzebnego na przeprowadzenie kontroli przed wypłatą dotacji. Dlatego samo sprawdzenie daty złożenia wniosku nie zawsze wystarcza do określenia, kiedy pieniądze powinny pojawić się na rachunku.

Ile wynosi oficjalny termin wypłaty dotacji z programu Czyste Powietrze?

Zgodnie z instrukcją wypełniania wniosku o płatność obowiązującą od 20 lipca 2026 r. WFOŚiGW dokonuje wypłaty dofinansowania dla zaakceptowanych kosztów kwalifikowanych w terminie do 60 dni.

Termin biegnie od dnia wpływu do funduszu:

  • prawidłowo podpisanego wniosku o płatność;
  • kompletnego formularza;
  • poprawnie wypełnionego wniosku;
  • wszystkich wymaganych załączników.

W dokumentach programu wskazano termin wynoszący do 60 dni. Oddzielnie określono natomiast 10 dni roboczych, które beneficjent może otrzymać na przekazanie wymaganych wyjaśnień lub uzupełnień.

Najważniejsze jest jednak to, że termin nie musi być liczony od pierwszego przesłania formularza. Jeżeli wniosek zawiera braki albo wymaga dodatkowych wyjaśnień, faktyczne odliczanie może rozpocząć się później.

Od kiedy dokładnie liczy się 60 dni?

Początkiem terminu nie zawsze jest data utworzenia wniosku w Generatorze Wniosków o Dofinansowanie. Nie wystarczy również samo zapisanie formularza albo wysłanie jego wersji roboczej.

Termin należy liczyć od dnia skutecznego wpływu kompletnego wniosku o płatność do właściwego WFOŚiGW. Sposób ustalenia tej daty zależy od formy złożenia dokumentów:

  • przy wniosku elektronicznym znaczenie ma data jego skutecznego przesłania przez właściwy system;
  • przy dokumentach wymagających wersji papierowej konieczne może być także dostarczenie podpisanego formularza i załączników do funduszu;
  • jeżeli wniosek został złożony przez operatora, musi zostać prawidłowo przekazany do właściwego WFOŚiGW.

Samo pojawienie się dokumentu w systemie nie przesądza jeszcze, że fundusz uznał go za kompletny i poprawny.

Dlaczego wypłata z Czystego Powietrza trwa dłużej niż 60 dni?

Najczęstszą przyczyną długiego oczekiwania nie jest sam przelew bankowy, lecz wcześniejsza weryfikacja wniosku o płatność. Fundusz sprawdza zarówno prawidłowość formularza i załączników, jak i zgodność wykonanej inwestycji z umową o dofinansowanie.

W praktyce oczekiwanie może wydłużyć się z kilku powodów.

Wniosek wymaga uzupełnienia

WFOŚiGW może wezwać beneficjenta do przedstawienia dodatkowych dokumentów lub złożenia wyjaśnień. Termin na odpowiedź wynosi zazwyczaj 10 dni roboczych od otrzymania wezwania.

Po przekazaniu wyjaśnień termin wypłaty jest liczony od dnia dostarczenia odpowiedzi albo ostatniego wymaganego dokumentu. Nie jest to więc jedynie krótkie zatrzymanie biegu terminu. W praktyce 60-dniowy okres może rozpocząć się ponownie.

Konieczna jest korekta wniosku o płatność

Błędy w kwotach, numerach faktur, danych wykonawcy lub przyporządkowaniu kosztów mogą wymagać złożenia korekty. Fundusz określa wtedy sposób przekazania poprawionego formularza oraz załączników.

Każda kolejna korekta może wydłużyć rozliczenie, zwłaszcza jeżeli po jej złożeniu nadal występują rozbieżności.

Fundusz przeprowadza kontrolę przed wypłatą

W niektórych przypadkach wypłata dotacji jest poprzedzona kontrolą inwestycji. Czas przeznaczony na kontrolę nie jest wliczany do 60-dniowego terminu.

Kontrola przed wypłatą jest szczególnie istotna, gdy beneficjent wykonał siłami własnymi prace dotyczące m.in.:

  • instalacji centralnego ogrzewania lub ciepłej wody użytkowej;
  • wentylacji mechanicznej z odzyskiem ciepła;
  • ocieplenia ścian, podłóg, stropów albo poddasza;
  • wymiany stolarki okiennej lub drzwiowej.

WFOŚiGW może przeprowadzić kontrolę również w innych przypadkach, jeżeli pojawią się wątpliwości dotyczące zgodności inwestycji z umową lub prawdziwości informacji przedstawionych przez beneficjenta.

Koszty wymagają dodatkowej weryfikacji

Fundusz może analizować, czy przedstawione ceny nie zostały zawyżone i czy wszystkie wydatki rzeczywiście kwalifikują się do dofinansowania.

Dodatkowe pytania mogą dotyczyć m.in.:

  • ceny materiałów i urządzeń;
  • zakresu wykonanych robót;
  • zgodności faktury z umową z wykonawcą;
  • liczby metrów kwadratowych ocieplenia lub wymienionej stolarki;
  • parametrów technicznych urządzenia;
  • zgodności urządzenia z wymaganiami programu i listą ZUM.

WFOŚiGW rozpatruje dużą liczbę wniosków

Program Czyste Powietrze jest realizowany przez 16 wojewódzkich funduszy. Tempo obsługi nie musi być identyczne w każdym województwie. Znaczenie mogą mieć liczba złożonych wniosków, skala wcześniejszych zaległości oraz liczba spraw wymagających kontroli lub dodatkowych wyjaśnień.

Oficjalny termin pozostaje taki sam, ale rzeczywisty czas oczekiwania może różnić się między poszczególnymi funduszami.

Gdy opóźniona wypłata zatrzymuje kolejne prace

O tym, że brak przelewu może mieć znacznie poważniejsze konsekwencje niż samo oczekiwanie na pieniądze, świadczy przypadek emerytów opisany przez „Wyborczą”. Z powodu opóźnienia po stronie WFOŚiGW w Rzeszowie wykonawca odmówił kontynuowania części zaplanowanych prac. Beneficjenci zostali z zamontowaną pompą ciepła, niedokończoną inwestycją i wysokimi rachunkami za energię.

Przypadek ten nie pozwala określić przeciętnego czasu wypłaty ani uznać, że podobnie działa każdy wojewódzki fundusz. Pokazuje jednak realne ryzyko występujące wtedy, gdy harmonogram prac wykonawcy jest bezpośrednio powiązany z terminem przekazania dotacji. Źródło: „Wyborcza.biz”

Dlaczego niepełna termomodernizacja może zwiększyć rachunki?

Pompa ciepła powinna być dobierana do zapotrzebowania energetycznego budynku po wykonaniu zaplanowanych prac. Jeżeli urządzenie zostanie zamontowane, ale ocieplenie, wymiana stolarki lub inne elementy termomodernizacji nie zostaną ukończone, dom może nadal tracić dużo ciepła.

W takiej sytuacji pompa musi pracować dłużej i z większą intensywnością. Może to prowadzić do wysokiego zużycia energii oraz problemów z utrzymaniem odpowiedniej temperatury. Sam montaż nowego źródła ogrzewania nie zastępuje więc prac ograniczających straty ciepła.

Czy beneficjent odpowiada za opóźnienie funduszu?

Opóźnienie wypłaty przez WFOŚiGW nie musi wynikać z błędu beneficjenta. Nawet prawidłowo przygotowane dokumenty nie chronią całkowicie przed zaległościami organizacyjnymi, dużą liczbą rozpatrywanych spraw lub wydłużoną weryfikacją po stronie funduszu.

Jednocześnie umowa o dofinansowanie i umowa zawarta z wykonawcą są odrębnymi dokumentami. Przed rozpoczęciem inwestycji warto sprawdzić, czy wykonawca może wstrzymać kolejne prace w razie opóźnienia płatności, kto ma tymczasowo finansować inwestycję oraz czy harmonogram przewiduje bezpieczną kolejność robót.

Czy kontrole potwierdzały problemy z terminowością wypłat?

Tak, chociaż wyniki kontroli nie mogą być automatycznie odnoszone do wszystkich dotacji. W oficjalnej informacji pokontrolnej Ministerstwa Klimatu i Środowiska opisano próbę 60 grantów realizowanych na wcześniejszych zasadach programu.

Wśród badanych spraw stwierdzono m.in.:

  • opóźnienie oceny wniosku o dofinansowanie w 15 przypadkach,
  • opóźnienie oceny wniosku o płatność w 16 przypadkach,
  • niedotrzymanie terminu wypłaty w 39 przypadkach,
  • brak potwierdzenia wypłaty środków w czterech przypadkach.

Część grantów została wybrana na podstawie analizy ryzyka, dlatego wyników nie należy traktować jako statystycznie reprezentatywnej średniej dla całego programu. Kontrola potwierdza jednak, że nieterminowe wypłaty nie ograniczały się wyłącznie do pojedynczych doniesień prasowych. Źródło: informacja pokontrolna MKiŚ

Tabela: etapy wypłaty dotacji z Czystego Powietrza

Etap

Termin lub zasada

Co może wydłużyć oczekiwanie?

Złożenie wniosku o płatność

Termin zaczyna się po skutecznym wpływie kompletnego i poprawnego wniosku

Brak podpisu, niewłaściwa forma złożenia lub brak załączników

Weryfikacja dokumentów

Wypłata powinna nastąpić w terminie do 60 dni

Rozbieżności w fakturach, kwotach, danych wykonawcy lub zakresie prac

Wezwanie do uzupełnienia

Beneficjent może otrzymać 10 dni roboczych na odpowiedź

Niepełna odpowiedź albo konieczność przekazania kolejnych dokumentów

Ponowne liczenie terminu

Termin wypłaty liczony jest od dostarczenia wyjaśnień lub ostatniego dokumentu

Kilka następujących po sobie korekt

Kontrola przed wypłatą

Czas kontroli nie wlicza się do terminu wypłaty

Konieczność umówienia wizyty, oględzin i oceny wykonanych prac

Zatwierdzenie kosztów

Fundusz określa ostateczną wysokość zaakceptowanej dotacji

Uznanie części wydatków za niekwalifikowane

Przelew środków

Pieniądze trafiają na rachunek beneficjenta, wykonawcy, sprzedawcy lub odpowiedni rachunek kredytowy

Błędny numer rachunku lub niezgodność danych odbiorcy

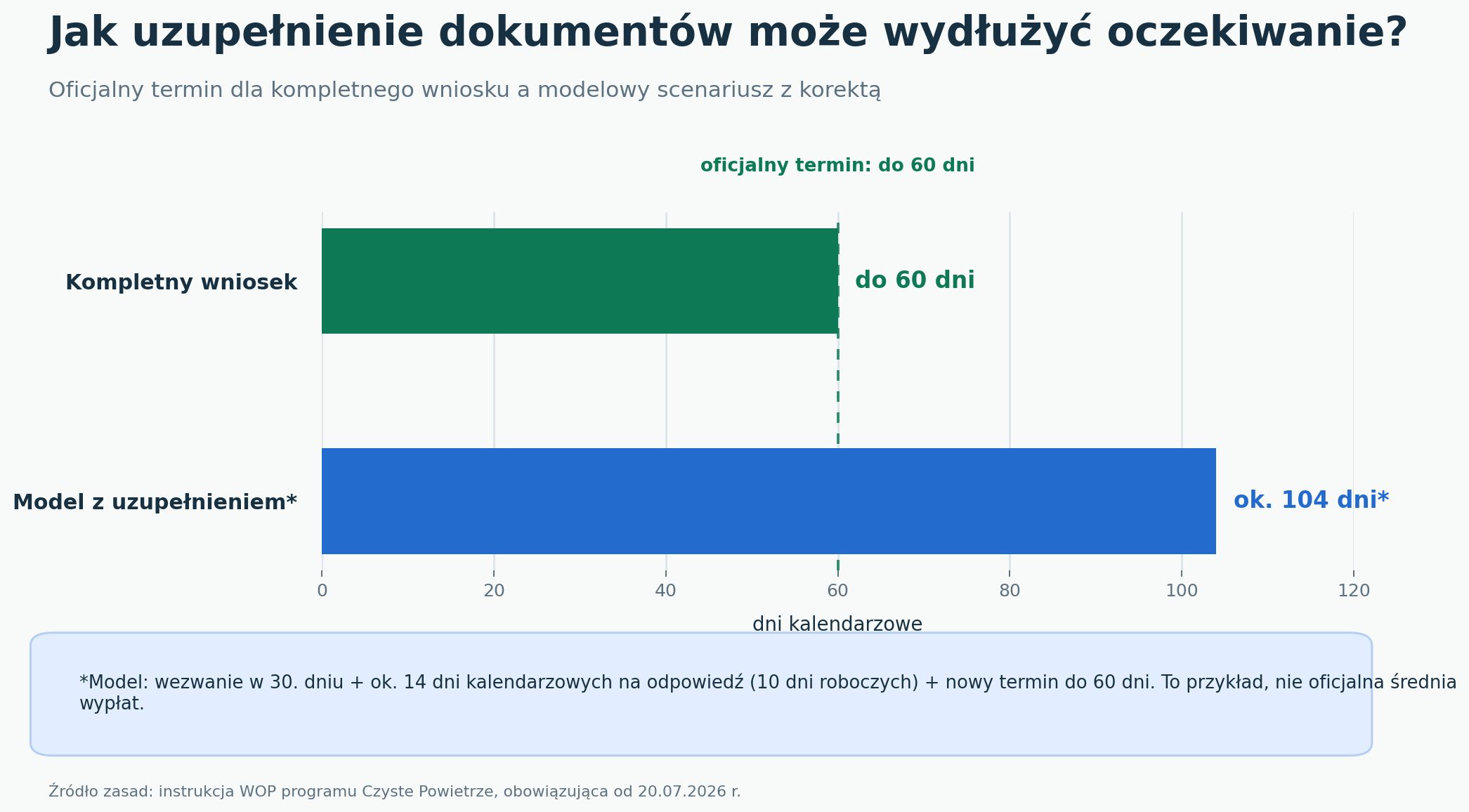

Wykres: jak uzupełnienie dokumentów może wydłużyć wypłatę?



Oficjalny termin wynoszący do 60 dni dotyczy prawidłowego i kompletnego wniosku. Jeżeli przykładowo fundusz wyśle wezwanie w 30. dniu, beneficjent odpowie po około 10 dniach roboczych, a następnie 60-dniowy termin będzie liczony od nowa, łączne oczekiwanie może przekroczyć 100 dni.

Jest to modelowy przykład, a nie oficjalna średnia dla programu. Rzeczywisty czas zależy od momentu wysłania wezwania, szybkości odpowiedzi, zakresu braków i ewentualnej kontroli.

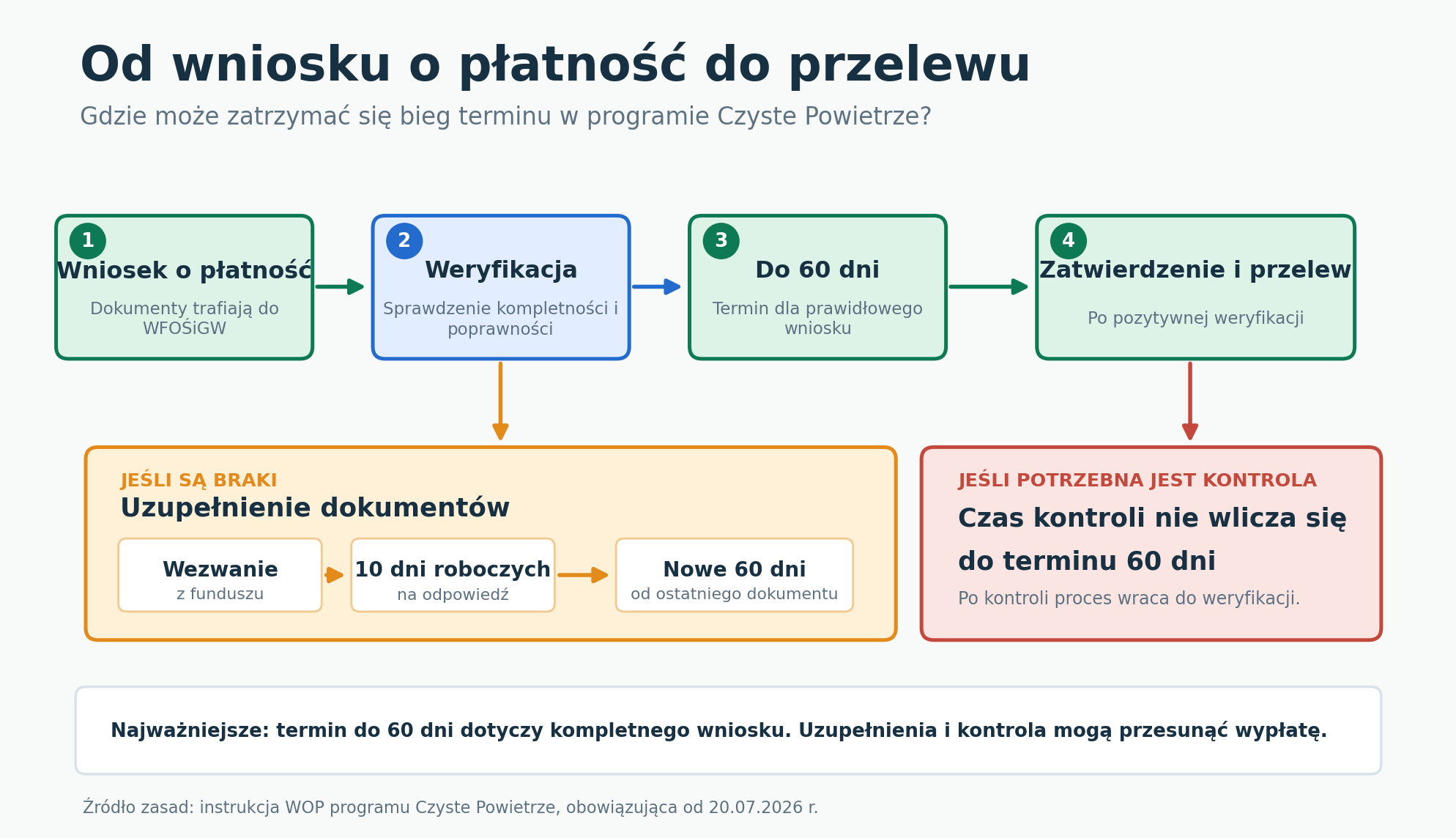

Infografika: jak przebiega wypłata dotacji?



Najprostszy wariant obejmuje złożenie kompletnego wniosku, jego weryfikację, zatwierdzenie i wypłatę. Jeśli pojawią się braki, fundusz kieruje wezwanie do uzupełnienia, a termin wypłaty liczony jest od dostarczenia wymaganych dokumentów. Jeżeli potrzebna jest kontrola, czas jej przeprowadzenia nie jest wliczany do 60 dni.

Jakie dokumenty są potrzebne do wypłaty dotacji?

Dokładny katalog załączników zależy od zakresu inwestycji, sposobu jej finansowania oraz zasad naboru. Do najczęściej wymaganych dokumentów należą:

  • faktury lub inne równoważne dokumenty księgowe;
  • potwierdzenia zapłaty, jeżeli faktury zostały już opłacone;
  • protokoły odbioru prac;
  • dokument potwierdzający trwałe wyłączenie starego źródła ciepła;
  • dokumentacja techniczna zamontowanych urządzeń;
  • dokumenty wymagane dla urządzeń znajdujących się na liście ZUM;
  • numer świadectwa charakterystyki energetycznej sporządzonego po inwestycji;
  • dokumenty związane z instalacją, przyłączem lub odbiorem technicznym;
  • pełnomocnictwo, jeżeli wniosek składa pełnomocnik;
  • dodatkowe wyjaśnienia wymagane przez WFOŚiGW.

Faktury powinny pozwalać na jednoznaczne zidentyfikowanie zakupionych urządzeń, materiałów i wykonanych prac. Ogólne opisy, takie jak „usługa budowlana” albo „termomodernizacja”, mogą nie wystarczyć do sprawnego rozliczenia dotacji.

Najczęstsze błędy opóźniające wypłatę

Brak podpisu pod wnioskiem

Wypełnienie formularza w systemie nie zawsze oznacza jego skuteczne podpisanie i złożenie. W zależności od wybranej formy konieczny może być podpis zaufany, kwalifikowany albo własnoręczny.

Niezgodność faktury z umową

Dane wykonawcy, zakres robót i wartości podane we wniosku powinny odpowiadać dokumentom księgowym oraz umowie zawartej z wykonawcą.

Nieprawidłowe przypisanie wydatków

Poszczególne koszty powinny zostać przyporządkowane do odpowiednich kategorii programu. Jeżeli jedna pozycja na fakturze obejmuje kilka różnych prac bez ich rozdzielenia, fundusz może poprosić o dodatkowe wyjaśnienia.

Brak potwierdzenia zapłaty

Jeżeli beneficjent występuje o zwrot opłaconych wydatków, musi udokumentować zapłatę. Potwierdzenie powinno umożliwiać powiązanie przelewu z konkretną fakturą.

Błędy dotyczące urządzenia z listy ZUM

W przypadku urządzeń, dla których wpis na listę ZUM jest wymagany, fundusz sprawdza m.in. model urządzenia, jego numer identyfikacyjny i datę wystawienia faktury. Niezgodność tych informacji może wstrzymać wypłatę.

Rozbieżność między audytem a wykonanymi pracami

Zakres modernizacji powinien odpowiadać wariantowi przyjętemu w audycie energetycznym i Dokumencie podsumowującym audyt energetyczny. Jeżeli wykonano inne prace, zmieniono parametry albo pominięto istotny element przedsięwzięcia, fundusz może zażądać wyjaśnień.

Dobrze przygotowany audyt nie przyspieszy pracy urzędu po złożeniu wniosku, ale może ograniczyć ryzyko późniejszych rozbieżności między zaplanowanym a wykonanym zakresem. W Pewnym Lokalu wykonujemy audyty energetyczne zgodne z wymaganiami programu Czyste Powietrze i dostosowane do parametrów konkretnego budynku.

Brak świadectwa po zakończeniu inwestycji

Po wykonaniu przedsięwzięcia należy sporządzić świadectwo charakterystyki energetycznej. We wniosku o płatność podaje się numer świadectwa. Jego brak może uniemożliwić prawidłowe rozliczenie inwestycji.

Czy złożenie kompletnego wniosku gwarantuje wypłatę w 60 dni?

Nie można traktować 60 dni jako bezwarunkowej gwarancji wpływu pieniędzy na konto. Jest to termin określony dla poprawnego, kompletnego i prawidłowo podpisanego wniosku wraz z wymaganymi dokumentami.

Oczekiwanie może się wydłużyć, gdy:

  • fundusz wezwie beneficjenta do uzupełnienia dokumentów;
  • potrzebna będzie korekta formularza;
  • pojawią się wątpliwości dotyczące kosztów;
  • konieczna będzie kontrola inwestycji;
  • zakres prac nie będzie zgodny z umową;
  • urządzenie lub materiał nie spełni wymagań programu;
  • przekazane wyjaśnienia okażą się niewystarczające.

Zatwierdzenie i wypłata środków nie wykluczają również późniejszej kontroli. Jeżeli po wypłacie okaże się, że wydatek nie spełniał warunków programu, fundusz może zakwestionować jego kwalifikowalność.

Gdzie sprawdzić status wypłaty z Czystego Powietrza?

W pierwszej kolejności należy skontaktować się z wojewódzkim funduszem, który zawarł z beneficjentem umowę o dofinansowanie i rozpatruje wniosek o płatność. To WFOŚiGW prowadzi konkretną sprawę i podejmuje decyzję o zaakceptowaniu kosztów.

Przed kontaktem warto przygotować:

  • numer wniosku o dofinansowanie;
  • numer umowy;
  • numer wniosku o płatność;
  • datę przesłania dokumentów;
  • datę ewentualnego uzupełnienia;
  • potwierdzenie złożenia wniosku;
  • dane beneficjenta i adres inwestycji.

Najlepiej poprosić o jednoznaczną informację:

  • czy wniosek został zarejestrowany;
  • czy uznano go za kompletny;
  • od jakiej daty fundusz liczy termin wypłaty;
  • czy wysłano wezwanie do uzupełnienia;
  • czy sprawa została skierowana do kontroli;
  • czy wniosek został już zatwierdzony.

Samo stwierdzenie, że sprawa jest „w trakcie weryfikacji”, nie wyjaśnia, czy termin biegnie i na jakim etapie znajduje się rozliczenie.

Kompletność dokumentacji ogranicza ryzyko opóźnienia spowodowanego przez beneficjenta, ale nie eliminuje opóźnień organizacyjnych po stronie funduszu. Dlatego planowanie inwestycji przy założeniu, że pieniądze na pewno wpłyną dokładnie po 60 dniach, może być ryzykowne.

Co zrobić, gdy minęło 60 dni i nie ma wypłaty?

Najpierw należy ustalić, czy rzeczywiście upłynęło 60 dni liczonych według zasad programu. Trzeba sprawdzić, czy po złożeniu wniosku fundusz nie wysłał wezwania do uzupełnienia oraz czy nie była prowadzona kontrola.

Jeżeli termin rzeczywiście minął, warto:

  1. Skontaktować się z właściwym WFOŚiGW.
  2. Poprosić o pisemną informację o statusie wniosku.
  3. Ustalić datę, od której fundusz liczy termin wypłaty.
  4. Sprawdzić, czy w aktach sprawy nie brakuje dokumentu.
  5. Zachować potwierdzenia złożenia wniosku, korespondencję i odpowiedzi funduszu.
  6. W razie dalszego braku informacji złożyć pisemną skargę zgodnie z procedurą obowiązującą w danym WFOŚiGW.

Nie należy automatycznie zakładać, że każdy okres przekraczający 60 dni stanowi opóźnienie funduszu. Jeżeli beneficjent uzupełniał dokumenty albo prowadzono kontrolę, termin może być liczony inaczej.

Co zrobić, jeśli przez brak wypłaty wykonawca wstrzymał prace?

W takiej sytuacji należy równolegle wyjaśniać sprawę z funduszem i zabezpieczyć dokumentację dotyczącą wykonawcy. Warto:

  • Poprosić wykonawcę o pisemne wskazanie, które prace zostały wstrzymane i na jakiej podstawie.
  • Sprawdzić harmonogram płatności oraz zasady zawieszania robót zapisane w umowie.
  • Nie podpisywać protokołu potwierdzającego wykonanie prac, które faktycznie nie zostały ukończone.
  • Wykonać zdjęcia dokumentujące aktualny stan budynku i instalacji.
  • Zachować rachunki za energię oraz inne koszty powstałe w okresie niedokończonej inwestycji.

Przekazać do WFOŚiGW informację, że opóźnienie wypłaty wpływa na możliwość zakończenia przedsięwzięcia.

Czy dotacja trafia zawsze na konto beneficjenta?

Nie. Sposób wypłaty zależy od rodzaju dofinansowania oraz przedstawionych dokumentów.

Pieniądze mogą zostać przekazane:

  • na rachunek bankowy beneficjenta, jeżeli faktury zostały przez niego w całości opłacone;
  • bezpośrednio na rachunek wykonawcy lub sprzedawcy;
  • na rachunek kredytowy beneficjenta;
  • na techniczny rachunek banku przy dotacji przeznaczonej na częściową spłatę kapitału kredytu.

Przed złożeniem wniosku należy dokładnie sprawdzić numery rachunków oraz dane ich właścicieli. Błąd w numerze konta może zatrzymać przelew nawet po zaakceptowaniu kosztów.

Jak skrócić czas oczekiwania na dotację?

Beneficjent nie ma wpływu na liczbę spraw prowadzonych przez fundusz, ale może ograniczyć ryzyko dodatkowych wezwań.

Przed wysłaniem wniosku o płatność warto:

  • sprawdzić wszystkie dane osobowe i numery rachunków;
  • upewnić się, że formularz został prawidłowo podpisany;
  • porównać kwoty z fakturami i potwierdzeniami zapłaty;
  • zweryfikować zgodność urządzeń z listą ZUM;
  • dołączyć wszystkie wymagane protokoły;
  • sprawdzić zgodność wykonanych prac z audytem i umową;
  • podać numer świadectwa charakterystyki energetycznej;
  • upewnić się, że załączniki są kompletne i czytelne;
  • szybko odpowiadać na wiadomości przesyłane przez WFOŚiGW.

Najwięcej czasu można stracić nie na poprawienie pojedynczej literówki, ale na wyjaśnienie rozbieżności dotyczących zakresu robót, cen, parametrów urządzeń lub dokumentów księgowych.

Na etapie podpisywania umowy z wykonawcą warto również sprawdzić, czy realizacja najważniejszych prac nie zostanie całkowicie uzależniona od terminu przekazania jednej transzy dotacji. Szczególne znaczenie ma zachowanie właściwej kolejności prac, tak aby opóźnienie płatności nie pozostawiło domu z nowym źródłem ciepła, ale bez pozostałych elementów termomodernizacji.

Podsumowanie

Standardowy termin wypłaty dotacji z programu Czyste Powietrze wynosi do 60 dni. Jest on jednak liczony od wpływu do WFOŚiGW prawidłowo podpisanego, kompletnego i poprawnie wypełnionego wniosku o płatność wraz z wymaganymi załącznikami.

Jeżeli fundusz zażąda uzupełnienia, termin liczony jest od dnia przekazania wyjaśnień lub ostatniego dokumentu. Do 60 dni nie wlicza się również czasu przeznaczonego na kontrolę inwestycji. Z tego powodu faktyczne oczekiwanie na pieniądze może trwać trzy, cztery, a w bardziej skomplikowanych przypadkach jeszcze więcej miesięcy.

Najlepszym sposobem na ograniczenie ryzyka opóźnienia jest złożenie kompletnego wniosku, zachowanie zgodności prac z audytem i umową oraz szybkie reagowanie na korespondencję z funduszu.

Nie każde opóźnienie wynika jednak z błędu beneficjenta. Zaległość po stronie funduszu może zatrzymać kolejne etapy robót, pogorszyć sytuację finansową właściciela domu i sprawić, że zamontowane urządzenia nie przyniosą oczekiwanych oszczędności. Dlatego przed rozpoczęciem inwestycji trzeba sprawdzić nie tylko dokumenty potrzebne do dotacji, lecz także harmonogram prac i zasady rozliczeń z wykonawcą.

Potrzebujesz przeprowadzić audyt energetyczny Twojej nieruchomości?

Zamów fachową pomoc specjalisty z Pewny Lokal!

  • Nie da się sprawdzić mieszkania lub domu bez profesjonalnego, atestowanego (i drogiego!) sprzętu pomiarowego oraz znajomości norm.
  • Audyt energetyczny pozwala uzyskać dofinansowanie na termomodernizację budynku.
  • Specjaliści Pewnego Lokalu przeprowadzą rzetelny audyt energetyczny budynku. Gwarantujemy.

Gwarancja wyłapania niedociągnięć.
Doświadczeni inżynierowie.
Duża dyspozycyjność.

Strzałka zarezerwuj
Karol, główny inżynier Pewny Lokal

Potrzebujesz audytu energetycznego?

Zamów online
Karol, główny inżynier Pewny Lokal

Poznaj Pewny Lokal

  1. Jesteśmy jedyną w Polsce firmą kompleksowo pomagającą w bezpiecznym zakupie mieszkania zarówno od dewelopera, jak i na rynku wtórnym.
  2. Pomogliśmy ponad 30 000 klientów w odbiorze mieszkania od dewelopera.
  3. Poza odbiorami pomagamy również w analizie umów od dewelopera oraz przeprowadzamy kompleksowe audyty techniczne i prawne na rynku wtórnym.
  4. Wreszcie pomagamy też w innych kwestiach, m.in. audycie działki, badaniu termowizyjnym lub przy sprawdzeniu ekipy wykończeniowej.
  5. Termin odbioru, analizy prawnej lub innej usługi możesz wygodnie zarezerwować online tutaj.

Na czym polega użycie kamery termowizyjnej przy odbiorze?

Obejrzyj rozmowę naszych pracowników o termowizji.

Artykuły, które mogą Cię zainteresować

Jak wygląda przegląd techniczny mieszkania z rynku wtórnego?

Przekonaj się i obejrzyj rozmowę ekspertów.


Czy nasz artykuł pomógł Ci w Twoim problemie? Podziel się zdobytą wiedzą ze znajomymi!

Oceń artykuł:

  • grade
  • grade
  • grade
  • grade
  • grade
Kupno mieszkania a lokatorzy
Średnia 5/5 na podstawie 208 opinii.

Czy ten artykuł był pomocny?

Potrzebujesz audytu energetycznego?

Zamów online

Odbierz mieszkanie z Pewny Lokal:

Ogólnopolska skala

Ogólnopolska skala

Działamy na terenie całej Polski.

Dyspozycyjność

Dyspozycyjność

Możemy wykonać odbiór mieszkania w dowolnym terminie.

Sieć fachowców

Sieć fachowców

Audyty wykonują przeszkoleni inżynierowie i inspektorzy.

Jednolity format usług

Jednolity format usług

Ustandaryzowane odbiory mieszkań według sprawdzonego schematu.

Zgromadzona wiedza

Zgromadzona wiedza

Doświadczenie z setek audytów technicznych i prawnych w jednym miejscu.

Poradniki

Zachęcamy do pobrania darmowych poradników przygotowanych przez naszych prawników i inżynierów

Poradnik: świadectwo energetyczne

okładka poradnika

Poradnik świadectwo energetyczne

okładka poradnika

Poradnik dla nabywców na rynku wtórnym

okładka poradnika

Stolarka okienna przy odbiorze mieszkania.

Zobacz, na czym powinno polegać sprawdzenie stolarki okiennej podczas odbioru mieszkania.
