Ile ustawowo trwa wydanie decyzji o warunkach zabudowy?

Potrzebujesz wsparcia w uzyskaniu warunków zabudowy?

Czas oczekiwania na wydanie warunków zabudowy

Dowiedz się, ile ustawowo trwa wydanie decyzji WZ i jakie braki, uzgodnienia lub odwołania mogą opóźnić inwestycję.

Procedura ubiegania się o decyzję o warunkach zabudowy (WZ) to kluczowy, początkowy etap wielu inwestycji budowlanych. Jest ona niezbędna wszędzie tam, gdzie planowana jest zmiana zagospodarowania terenu, a gmina nie dysponuje obowiązującym miejscowym planem zagospodarowania przestrzennego. Choć dokument ten określa kluczowe parametry architektoniczne i prawne dla przyszłego projektu budowlanego, sam proces jego uzyskiwania wiąże się z koniecznością przejścia przez precyzyjnie określoną procedurę administracyjną. Kluczowym czynnikiem dla każdego inwestora jest czas, jaki upływa od momentu złożenia wniosku do dnia wydania ostatecznego rozstrzygnięcia przez właściwy organ gminny lub miejski.


Czas oczekiwania na decyzję wz: terminy ustawowe i przeszkodyCzas oczekiwania na decyzję wz: terminy ustawowe i przeszkody

Ustawowe terminy wydania decyzji o warunkach zabudowy

Wnioskowanie o decyzje w/z ma sens w całym 2026 r., a może i dłużej!

Zapraszamy do wysłuchania 29. odcinka podcastu z Piotrem Semeniukiem.

Zgodnie z obowiązującymi standardami prawnymi, podstawowy czas, jaki urząd ma na wydanie decyzji o warunkach zabudowy, wynosi 90 dni. Jest to termin przewidziany dla standardowych zamierzeń inwestycyjnych, do których zalicza się większość budynków mieszkalnych, usługowych czy infrastrukturalnych. Warto pamiętać, że okres ten jest liczony w sposób ciągły od momentu, w którym inwestor składa kompletny dokument w urzędzie gminy lub miasta – dzień wpływu pisma stanowi bowiem oficjalną datę wszczęcia postępowania administracyjnego.

Ustawodawca przewidział jednak istotny wyjątek, który pozwala na znaczne przyspieszenie całej procedury w przypadku mniejszych inwestycji realizowanych na własne cele mieszkaniowe. Skrócony czas oczekiwania wynosi zaledwie 21 dni. Taka uproszczona ścieżka czasowa ma zastosowanie wyłącznie wtedy, gdy planowane zamierzenie budowlane spełnia jednocześnie kilka rygorystycznych kryteriów technicznych:

  • Inwestycja dotyczy wolnostojącego budynku mieszkalnego jednorodzinnego.
  • Obiekt charakteryzuje się maksymalnie dwoma kondygnacjami.
  • Powierzchnia zabudowy projektowanego obiektu nie przekracza 70 m2.
  • Obszar oddziaływania budynku mieści się w całości na działce lub działkach, na których został zaprojektowany.
  • Budowa jest realizowana w celu zaspokojenia osobistych potrzeb mieszkaniowych inwestora.

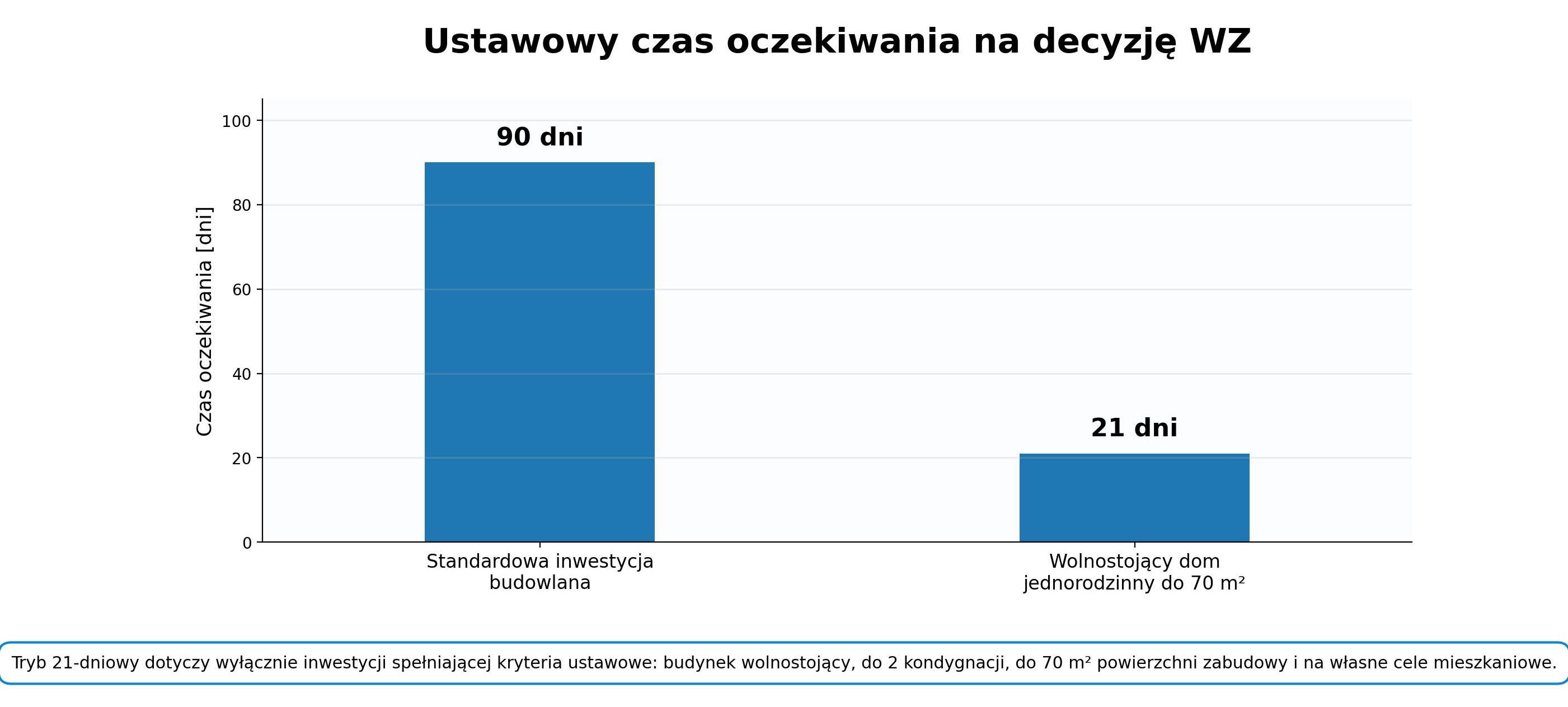

Ustawowy czas oczekiwania na decyzję wz Ustawowy czas oczekiwania na decyzję wz


Czynniki wpływające na wydłużenie procedury administracyjnej

Choć terminy 90 oraz 21 dni są sztywno zapisane w przepisach, w praktyce administracyjnej realny czas oczekiwania na decyzję może ulec wydłużeniu. Pierwszym krytycznym momentem jest wstępna weryfikacja formalna dokonywana przez urzędnika tuż po złożeniu dokumentów. Jeżeli wniosek zawiera jakiekolwiek braki lub jest niespójny z załącznikami, urząd wzywa wnioskodawcę do ich uzupełnienia, wyznaczając na to najczęściej termin 7 dni. Co kluczowe dla harmonogramu inwestycji, czas potrzebny na dostarczenie brakujących informacji oraz sam okres oczekiwania na ich uzupełnienie nie wliczają się do ustawowych terminów.

Kolejnym elementem, który potrafi wstrzymać bieg sprawy, jest proces uzgodnień projektu decyzji z zewnętrznymi instytucjami. Po przeprowadzeniu analizy urbanistyczno-architektonicznej, gmina musi przekazać opracowany projekt do właściwych organów, takich jak starosta, Wody Polskie czy zarządca drogi. Instytucje te mają standardowo 14 dni na zajęcie stanowiska, z wyjątkiem Regionalnej Dyrekcji Ochrony Środowiska, która w przypadku obszarów chronionych dysponuje terminem 21 dni. Dopiero brak odpowiedzi w wyznaczonym czasie traktowany jest jako tak zwana milcząca zgoda.

Najbardziej problematycznym etapem bywa jednak ustalenie stron postępowania. Status ten przysługuje wszystkim właścicielom działek sąsiadujących z terenem inwestycji. Każdy z sąsiadów musi zostać oficjalnie powiadomiony o wszczęciu postępowania, a po zgromadzeniu materiału dowodowego ma prawo do wglądu w akta i zgłaszania uwag w terminie 7 dni. Jeśli w toku weryfikacji okaże się, że któryś z sąsiadów zmarł, a jego spadkobiercy nie zostali prawnie ustaleni, postępowanie zostaje zawieszone z urzędu do czasu zakończenia sądowej procedury spadkowej, co potrafi zablokować wydanie decyzji na bardzo długi okres.

Zakończenie postępowania i uprawomocnienie rozstrzygnięcia

Po zebraniu wszystkich uzgodnień i rozpatrzeniu ewentualnych uwag, urzędnik przygotowuje ostateczną wersję decyzji, która jest podpisywana przez wójta, burmistrza lub prezydenta miasta i wysyłana listem poleconym do wszystkich stron. Od momentu odebrania pisma przez ostatniego z sąsiadów, zaczyna biec 14-dniowy termin na wniesienie ewentualnego odwołania. Jeżeli w tym czasie żaden z sąsiadów nie złoży sprzeciwu, inwestor może udać się do urzędu w celu uzyskania pieczątki potwierdzającej ostateczność decyzji. Dopiero z tym stemplem dokument zyskuje moc prawną i umożliwia dalsze ubieganie się o pozwolenie na budowę. Złożenie odwołania przez którąkolwiek ze stron natychmiast uruchamia procedurę odwoławczą, co uniemożliwia nadanie decyzji statusu ostateczności i wstrzymuje plany budowlane.


Rodzaj inwestycji i etap proceduryStandardowy termin ustawowyWarunki i specyfika terminu
Standardowe zamierzenie budowlane90 dniLiczone od dnia wpływu kompletnego wniosku do urzędu.
Dom jednorodzinny do 70 m2 powierzchni zabudowy21 dniBudynek wolnostojący, do 2 kondygnacji, na własne cele mieszkaniowe, pełne zamknięcie obszaru oddziaływania w granicach działki.
Uzupełnienie braków formalnych we wnioskuNajczęściej 7 dniCzas na uzupełnienie zawiesza bieg terminów ustawowych (90/21 dni).
Uzgodnienia projektu przez organy zewnętrzne14 dni (21 dni dla RDOŚ)Przekroczenie terminu przez organ uznaje się za zgodę milczącą.
Zapoznanie się stron z zebranym materiałem7 dniCzas dla sąsiadów na zgłoszenie końcowych uwag przed wydaniem decyzji.
Uprawomocnienie się wydanej decyzji WZ14 dniLiczone od daty doręczenia pisma ostatniej ze stron postępowania; warunek uzyskania pieczątki ostateczności.

Podsumowanie

Czas oczekiwania na wydanie warunków zabudowy jest ściśle powiązany ze stopniem skomplikowania sprawy, rzetelnością przygotowanego wniosku oraz sytuacją prawną gruntów sąsiednich. Inwestorzy planujący mniejsze budynki mieszkalne o powierzchni do 70 m2 mogą liczyć na preferencyjny, trzytygodniowy tryb proceduralny. W przypadku większości standardowych inwestycji proces ten zamyka się w granicach trzech miesięcy, o ile postępowanie nie zostanie zakłócone przez konieczność uzupełniania braków formalnych, opóźnienia w uzgodnieniach instytucjonalnych lub nieuregulowane sprawy własnościowe sąsiadów. Precyzyjne sporządzenie dokumentacji i monitorowanie kolejnych kroków urzędowych to najlepszy sposób na sprawne uzyskanie ostatecznej decyzji.

Potrzebujesz wsparcia w uzyskaniu warunków zabudowy?

Zamów pomoc Pewny Lokal!

  • Audyt planistyczno-prawny i ocena szans na WZ – sprawdzimy MPZP/studium, sąsiednią zabudowę, dostęp do drogi i mediów oraz ryzyka; powiemy, co realnie można wybudować.
  • Kompletna dokumentacja i wniosek „pod urzędnika” – przygotujemy wszystkie załączniki, uzupełnimy braki, złożymy wniosek i zadbamy o argumentację zwiększającą szanse na korzystną decyzję.
  • Reprezentacja i opieka do decyzji (i po niej) – prowadzimy korespondencję z urzędem, monitorujemy sprawę, odpowiadamy na uwagi, a po uzyskaniu WZ doradzamy, jak najlepiej wykorzystać warunki dla Twojej inwestycji.

Uzyskaj warunki zabudowy od 499 zł.
Gwarancja uniknięcia błędów.
Uzyskanie decyzji nawet w 7 dni!

Strzałka zarezerwuj
dr Piotr Semeniuk, adwokat od prawa nieruchomości

Potrzebujesz wsparcia w uzyskaniu warunków zabudowy?

Rezerwuj online
dr Piotr Semeniuk, adwokat od prawa nieruchomości
Poznaj naszą ofertę wsparcia przy uzyskaniu decyzji o warunkach zabudowy. W Pewnym Lokalu najpierw sprawdzimy sytuację prawną Twojej działki i realnie ocenimy szanse na WZ. Następnie przygotujemy kompletny wniosek z wymaganymi załącznikami, zajmiemy się kontaktem z urzędem i bieżącym nadzorem nad sprawą. Po otrzymaniu decyzji podpowiemy, jak optymalnie wykorzystać ustalone warunki dla planowanej inwestycji. Zapraszamy do kontaktu.

Poznaj Pewny Lokal

  1. Jesteśmy jedyną w Polsce firmą kompleksowo pomagającą w bezpiecznym zakupie mieszkania zarówno od dewelopera, jak i na rynku wtórnym.
  2. Pomogliśmy ponad 30 000 klientów w odbiorze mieszkania od dewelopera.
  3. Poza odbiorami pomagamy również w analizie umów od dewelopera oraz przeprowadzamy kompleksowe audyty techniczne i prawne na rynku wtórnym.
  4. Wreszcie pomagamy też w innych kwestiach, m.in. audycie działki, badaniu termowizyjnym lub przy sprawdzeniu ekipy wykończeniowej.
  5. Termin odbioru, analizy prawnej lub innej usługi możesz wygodnie zarezerwować online tutaj.

Geodane, zagospodarowanie przestrzenne, bazy nieruchomościowe - rozmowa z Michałem Klisiem

Zapraszamy do posłuchania rozmowy Piotra Semeniuka z Michałem Klisiem - specjalistą od geodanych.

Artykuły, które mogą Cię zainteresować

Dlaczego warto zlecić profesjonalny audyt działki?

Z filmu dowiecie się Państwo m.in., jak bezpiecznie dokonać zakupu działki


Czy nasz artykuł pomógł Ci w Twoim problemie? Podziel się zdobytą wiedzą ze znajomymi!

Oceń artykuł:

  • grade
  • grade
  • grade
  • grade
  • grade
Kupno mieszkania a lokatorzy
Średnia 5/5 na podstawie 5 opinii.

Potrzebujesz wsparcia w uzyskaniu warunków zabudowy?

Rezerwuj online

Poradniki

Zachęcamy do pobrania darmowych poradników przygotowanych przez naszych prawników i inżynierów

Poradnik: audyt działki

okładka poradnika

Poradnik dla nabywców na rynku wtórnym

okładka poradnika

Poradnik: kary umowne w umowach nieruchomościowych

okładka poradnika

Zobacz, jak podpisuje się umowę sprzedaży nieruchomości u notariusza.

Zachęcamy do obejrzenia naszego filmu.

Jak sprawdzić nieruchomość?

Audyt nieruchomości to nie tylko równe posadzki i bezpieczne instalacje.

Kliknij na ikonę pewny lokal czarny domek
żeby dowiedzieć się
więcej o usłudze!

strzałka
