Dowiedz się, jak milcząca zgoda instytucji wpływa na terminy uzgodnień decyzji WZ i może przyspieszyć inwestycję.
Złożenie wniosku o ustalenie warunków zabudowy i zagospodarowania terenu to zaledwie początek skomplikowanej procedury administracyjnej. Choć inwestorom często wydaje się, że losy ich przedsięwzięcia spoczywają wyłącznie w rękach lokalnego urzędu gminy lub miasta, w rzeczywistości proces ten wymaga zaangażowania szeregu zewnętrznych instytucji. Każdy projekt decyzji musi zostać poddany rygorystycznym uzgodnieniom, co bezpośrednio wpływa na czas oczekiwania na ostateczny dokument. Znajomość mechanizmów rządzących tymi konsultacjami, a w szczególności zrozumienie zasady milczącej zgody, jest kluczowe dla sprawnego zarządzania harmonogramem budowy.
Uzyskanie ostatecznej decyzji o warunkach zabudowy to nie tylko formalność pozwalająca na rozpoczęcie prac projektowych, ale również potężne narzędzie kształtujące wartość samej nieruchomości. Z perspektywy rynkowej i kosztowej, prawomocny dokument drastycznie zmienia status działki. Zwykły grunt rolny, po uzyskaniu odpowiednich warunków, zyskuje potencjał inwestycyjny, co znajduje bezpośrednie odzwierciedlenie podczas profesjonalnej wyceny nieruchomości przeprowadzanej przez uprawnionego rzeczoznawcę.
Zapraszamy do wysłuchania 29. odcinka podcastu z Piotrem Semeniukiem.
Wartość gruntu rośnie wprost proporcjonalnie do możliwości, jakie daje decyzja – teren z dopuszczeniem realizacji osiedla mieszkaniowego lub dużego obiektu usługowego będzie wyceniony znacznie wyżej niż działka z prawem do budowy pojedynczego siedliska rolniczego. Wzrost ten jest ściśle powiązany z ewentualnym rozliczeniem nakładów rynkowych i kosztowych. Należy pamiętać, że podniesienie wartości nieruchomości, zwłaszcza w przypadku jej podziału na obszary mniejsze niż 3000 m2, może wiązać się z koniecznością uiszczenia opłaty adiacenckiej. Jest ona wyliczana przez rzeczoznawcę majątkowego na bezpośrednie zlecenie gminy i wynika ze wzrostu wartości terenu. Dodatkowo, do całkowitych nakładów inwestycyjnych należy doliczyć koszty administracyjne, takie jak opłata skarbowa za wydanie decyzji wynosząca 598 zł dla podmiotów niebędących właścicielami gruntu, opłata za pełnomocnictwo w wysokości 17 zł oraz koszty urzędowego poświadczenia dokumentów na poziomie 5 zł za każdą stronę. Niezbędnym kosztem jest również pozyskanie mapy zasadniczej, której cena waha się od 14,55 zł za hektar przy formacie rastrowym, do 164,27 zł za drukowany arkusz A0. Te wszystkie elementy składowe tworzą początkową pulę nakładów w procesie inwestycyjnym.
Po pozytywnym zakończeniu wewnętrznej procedury w urzędzie gminy i sporządzeniu projektu decyzji o warunkach zabudowy, dokument nie trafia od razu do rąk inwestora. Następuje w tym momencie etap obligatoryjnych uzgodnień zewnętrznych z organami określonymi w przepisach o planowaniu i zagospodarowaniu przestrzennym. Dobór instytucji zależy ściśle od rodzaju inwestycji oraz jej dokładnej lokalizacji na mapie.
W najbardziej typowym scenariuszu, jakim jest planowanie budowy budynku mieszkalnego na działce o przeznaczeniu rolnym, projekt decyzji trafia do trzech podstawowych organów:
Sytuacja ulega poszerzeniu, gdy planowana inwestycja zlokalizowana jest na obszarach objętych szczególną ochroną przyrody, takich jak parki krajobrazowe czy obszary Natura 2000. Wówczas do grona instytucji opiniujących opcjonalnie dołącza Regionalna Dyrekcja Ochrony Środowiska (RDOŚ), której zadaniem jest ścisłe zabezpieczenie interesów środowiskowych. Komplet uzgodnień z tymi instytucjami jest bezwzględnie niezbędny dla uzyskania ostatecznej, pozytywnej decyzji o warunkach zabudowy.

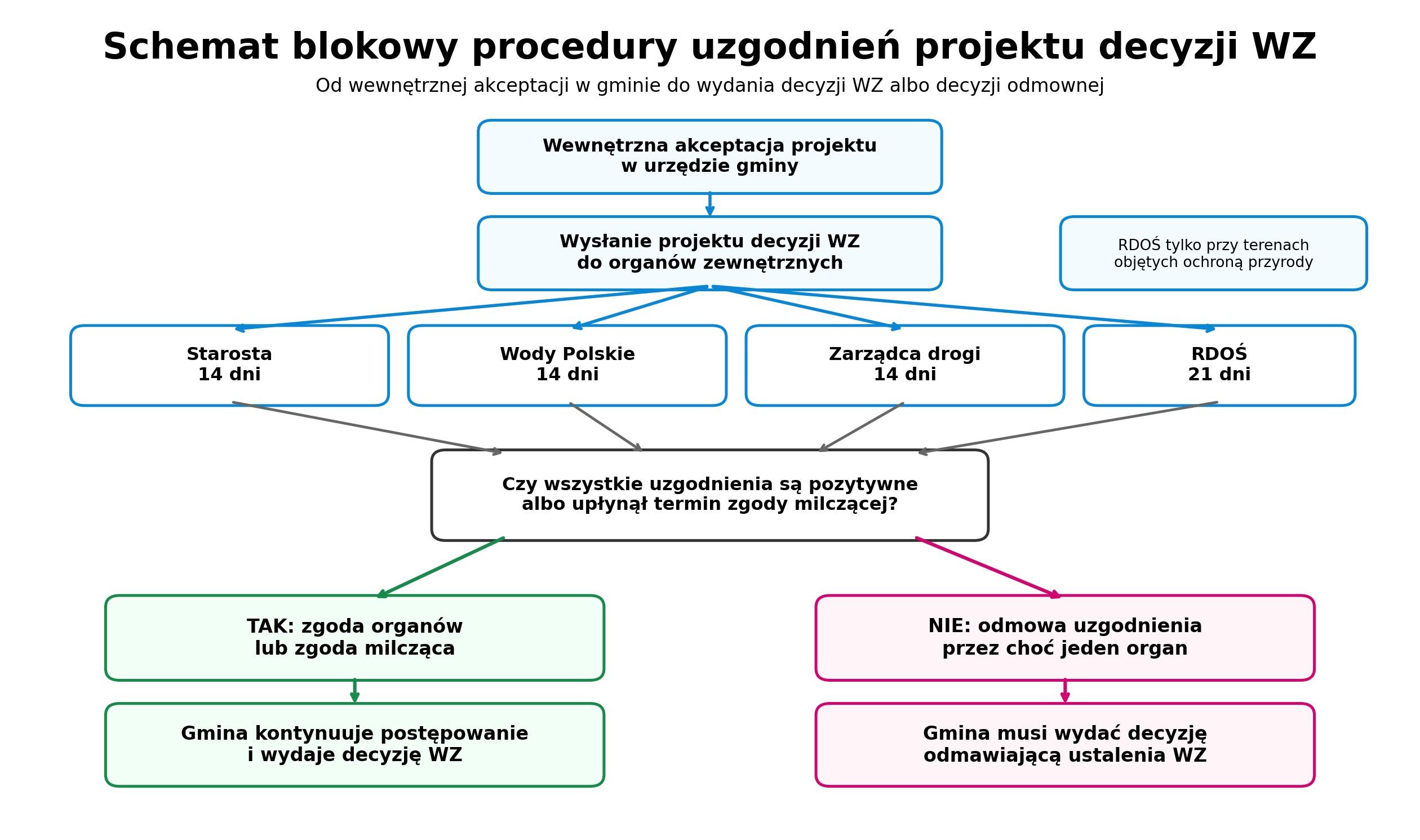

Schemat blokowy procedury uzgodnień projektu decyzji wzCzas trwania całego postępowania, który docelowo może wynosić 90 dni dla standardowych procedur, a w określonych przypadkach domów do 70 m2 zaledwie 21 dni, jest silnie uzależniony od sprawności działania organów uzgadniających. Prawo precyzyjnie określa ramy czasowe, w jakich instytucje te muszą zająć stanowisko w przedłożonej im sprawie. Standardowy termin na uzgodnienie lub jawną odmowę uzgodnienia projektu decyzji wynosi dokładnie 14 dni. Wyjątek w tym zestawieniu stanowi Regionalna Dyrekcja Ochrony Środowiska, która ze względu na stopień skomplikowania analiz dysponuje wydłużonym, 21-dniowym terminem.
Co dzieje się w sytuacji, gdy urząd milczy i nie przesyła żadnej odpowiedzi w przewidzianym czasie? Ustawodawca wprowadził w tym miejscu niezwykle korzystny i przyspieszający procedury mechanizm, nazywany w praktyce rynkowej "milczącą zgodą". Jeżeli organ uzgadniający nie zareaguje w ciągu ustawowych 14 lub 21 dni, przepisy nakazują bezwzględnie uznać, że instytucja ta w pełni wyraża zgodę na przesłany projekt.
Należy mieć jednak świadomość, że jakakolwiek wyraźna odmowa uzgodnienia projektu przez chociażby jeden z wymienionych organów zewnętrznych ma kategoryczne skutki dla całego postępowania. W przypadku otrzymania negatywnego ustalenia ze Starostwa, Wód Polskich czy zarządcy drogi, wójt, burmistrz lub prezydent miasta jest zmuszony wydać oficjalną odmowę ustalenia warunków zabudowy, pomimo wcześniejszej, pozytywnej oceny na szczeblu gminnym. Po pomyślnym zakończeniu etapu uzgodnień, gmina wysyła zawiadomienie do stron postępowania o zgromadzeniu materiału dowodowego i wyznacza termin 7 dni na zapoznanie się z aktami oraz wniesienie ewentualnych uwag. Dopiero po jego upłynięciu, urzędnik przystępuje do finalnego przygotowania dokumentu.
| Organ uzgadniający projekt decyzji | Ustawowy czas na wydanie opinii | Konsekwencja braku stanowiska w terminie |
| Starosta (ochrona gruntów rolnych) | 14 dni | Wyrażenie zgody milczącej |
| Wody Polskie (melioracje wodne) | 14 dni | Wyrażenie zgody milczącej |
| Zarządca drogi publicznej (zjazd) | 14 dni | Wyrażenie zgody milczącej |
| Regionalna Dyrekcja Ochrony Środowiska | 21 dni | Wyrażenie zgody milczącej |
Zrozumienie etapów procedowania decyzji o warunkach zabudowy pozwala z dużo większą świadomością przygotować się do całego procesu deweloperskiego. Współpraca lokalnego urzędu z wyspecjalizowanymi organami to kluczowy etap, który w bezpośredni sposób decyduje o finalnym kształcie zapisów i samej możliwości budowy. Instytucja milczącej zgody skutecznie zabezpiecza inwestorów przed przedłużającym się w nieskończoność oczekiwaniem na stanowiska poszczególnych urzędów. Warto dbać o pełną poprawność dokumentacji od samego początku, gdyż przejście przez to skrupulatne sito administracyjne nie tylko otwiera legalną drogę do placu budowy, ale przede wszystkim wyraźnie maksymalizuje rynkową wartość nieruchomości, uzasadniając w pełni poniesione w trakcie procedury nakłady kosztowe.
