Brak planu ogólnego nie musi przekreślać budowy domu, ale może zatrzymać inwestycję jeszcze przed uzyskaniem warunków zabudowy. Wyjaśniamy, co zmienia się w 2027 roku, kiedy pomagają dotychczasowe dokumenty i co sprawdzić przed zakupem działki. Przeczytaj, zanim zamówisz projekt i ustalisz termin rozpoczęcia prac.
Budowa domu w 2027 roku będzie możliwa także w części gmin, które nie mają planu ogólnego. Najważniejsze jest to, czy działkę obejmuje miejscowy plan zagospodarowania przestrzennego dopuszczający inwestycję albo czy można wykorzystać ważną decyzję o warunkach zabudowy. Najtrudniejsza sytuacja dotyczy osób, które nie mają żadnej z tych podstaw i dopiero rozpoczynają starania o nową „wuzetkę”.
Brak planu ogólnego może więc zatrzymać przygotowanie inwestycji, zanim sprawa trafi do organu wydającego pozwolenie na budowę. Nie należy jednak utożsamiać planu ogólnego, warunków zabudowy i pozwolenia: każdy z tych dokumentów pełni inną funkcję.
Zapraszamy do wysłuchania 57. odcinka podcastu z Bartoszem Łuczakiem.
Plan ogólny wprowadziła reforma z 2023 roku. Zastępuje studium uwarunkowań i kierunków zagospodarowania przestrzennego, czyli dokument opisujący dotychczasową politykę przestrzenną gminy. Ma rangę aktu prawa miejscowego i wyznacza ramy dalszego planowania, w tym strefy planistyczne. Jego wejście w życie samo w sobie nie jest zgodą na postawienie domu.
Szczegółowe przeznaczenie terenu i zasady zabudowy określa MPZP. Tam, gdzie go nie ma, inwestor zwykle potrzebuje decyzji WZ dotyczącej konkretnego zamierzenia. Dopiero odpowiednia podstawa planistyczna pozwala przygotować projekt i przejść do procedury budowlanej. Samo uchwalenie planu ogólnego nie oznacza też, że każda niezabudowana działka stanie się dostępna pod dom.
Studia zachowywały moc do wejścia w życie planu ogólnego, jednak nie dłużej niż do 31 sierpnia 2026 roku. Termin przesuwano: początkowo granicą był koniec 2025 roku, następnie 30 czerwca 2026 roku. Ostatnie przesunięcie potwierdziło Ministerstwo Rozwoju i Technologii w komunikacie z 12 czerwca 2026 roku. Dla inwestycji planowanej na 2027 rok liczy się zatem sytuacja po zakończeniu tego okresu przejściowego.
Jeżeli gmina nie ma obowiązującego planu ogólnego, co do zasady nie może wydać WZ w nowej sprawie objętej nowymi wymaganiami. Istotne są wyjątki i przepisy przejściowe: wniosku wszczętego odpowiednio wcześniej nie należy traktować tak samo jak nowego wniosku z 2027 roku. Nie można również zakładać, że późny wniosek po prostu poczeka i automatycznie zakończy się zgodą na budowę.
Ograniczenia obejmują także uchwalanie nowych planów miejscowych oraz ich zmian, z zastrzeżeniem ustawowych wyjątków. Zintegrowany plan inwestycyjny, uzgadniany przez inwestora z gminą, jest szczególną formą planu miejscowego, więc nie stanowi uniwersalnego sposobu obejścia problemu. Artykuł Mateusza Stawczyka „Polska nie ma planów” sygnalizuje również skutki dla nowych decyzji o lokalizacji inwestycji celu publicznego. Nie jest to jednak równoznaczne z zatrzymaniem już rozpoczętych inwestycji, takich jak drogi, szkoły czy wodociągi.
Obowiązujące plany miejscowe nie wygasają tylko dlatego, że gmina nie uchwaliła planu ogólnego. Podobnie samo nadejście września 2026 roku nie kasuje wcześniej wydanych WZ. Trzeba natomiast sprawdzić, czy konkretna decyzja nadal obowiązuje i obejmuje planowaną inwestycję. Wcześniejsze WZ nie są tym samym co otrzymane pozwolenie na budowę.
| Sytuacja działki | Znaczenie dla budowy domu w 2027 r. |
| MPZP dopuszcza planowany dom | Można przygotować projekt zgodny z MPZP i ubiegać się o pozwolenie mimo braku planu ogólnego. |
| Brak MPZP, istnieje ważna WZ | Można oprzeć projekt na decyzji po sprawdzeniu jej zakresu i aktualnego statusu. |
| Wcześniej wszczęta sprawa o WZ | Należy ustalić właściwe przepisy przejściowe. Data wszczęcia i wejścia planu w życie ma znaczenie. |
| Brak MPZP i WZ, plan ogólny obowiązuje | Nowa WZ wymaga spełnienia warunków, w tym co do zasady położenia w OUZ. |
| Brak MPZP, WZ i planu ogólnego | Co do zasady brak możliwości uzyskania nowej WZ według nowych reguł; inwestycja może utknąć. |
Dla osoby planującej nowy dom na działce bez MPZP kluczowy będzie obszar uzupełnienia zabudowy, w skrócie OUZ. Po objęciu sprawy nowymi zasadami samo sąsiedztwo innych domów nie wystarczy. Działka powinna co do zasady znaleźć się w OUZ, a zamierzenie musi spełnić pozostałe wymagania. Strefa dopuszczająca mieszkalnictwo i OUZ nie są tym samym: należy sprawdzić oba oznaczenia.
W artykule „Polska nie ma planów” Mateusz Stawczyk opisuje wyznaczanie OUZ jako procedurę opartą na geometrii istniejącej zabudowy, odwołując się do rozporządzenia z 2 maja 2024 roku, opublikowanego 16 maja. Wskazuje skupiska co najmniej pięciu budynków i odległość 100 metrów. Jest to skrót objaśniający mechanizm, a nie gotowa instrukcja wyznaczania granicy na konkretnej działce. Rozstrzygający jest obowiązujący dokument gminy, nie samodzielnie narysowany okrąg wokół sąsiednich domów.
Położenie poza OUZ może zamknąć standardową drogę do nowej WZ dla domu. Nie oznacza jednak automatycznego unieważnienia istniejącego MPZP ani każdej wcześniejszej decyzji. Właśnie dlatego ocenę działki trzeba zacząć od dokumentów, które już obowiązują, oraz od sprawdzenia, czy postępowanie korzysta z przepisów przejściowych.

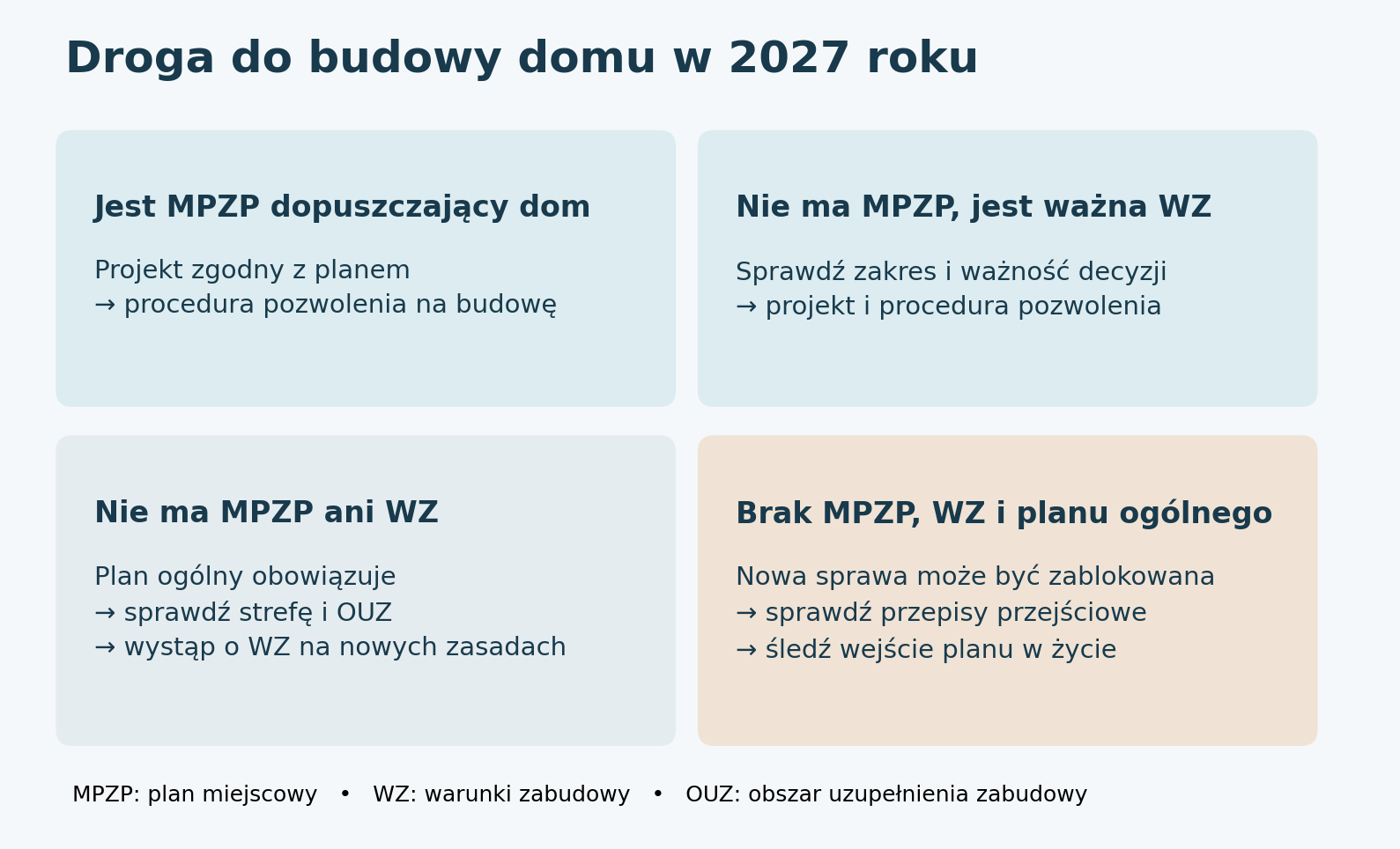

Droga do budowy domu w 2027Infografika: opracowanie własne. Schemat pokazuje podstawowe sytuacje; każda inwestycja wymaga spełnienia pozostałych warunków ustawowych.
Od 1 stycznia 2027 roku nowe zasady wymagają od wnioskodawcy prawa do dysponowania nieruchomością na cele budowlane oraz odpowiedniego oświadczenia. Potwierdza to art. 63 ust. 1a–1b ustawy planistycznej. To istotne ograniczenie dotychczasowej możliwości samodzielnego sprawdzenia cudzej działki przez wystąpienie o WZ.
Nie oznacza to jednak, że każdy kupujący musi najpierw nabyć grunt. Odpowiednie uprawnienie może wynikać również z innego tytułu prawnego, w tym właściwie ukształtowanej umowy. Można też uzgodnić ze sprzedającym, aby to on wystąpił o decyzję. Warunki takiego rozwiązania trzeba ustalić przed transakcją; zwykła obietnica sprzedaży nie przesądza o prawie do prowadzenia robót.
Źródło: ustawa o planowaniu i zagospodarowaniu przestrzennym, art. 63
Skalę opóźnień pokazuje monitoring przytoczony w artykule Mateusza Stawczyka „Polska nie ma planów”, datowanym na 19–25 sierpnia 2026 roku. Autor, współtwórca serwisu Działkopedia.pl, podał wyniki weryfikacji wszystkich 2479 gmin w BIP i wojewódzkich dziennikach urzędowych. Ostatnie sprawdzenie wykonano 12 sierpnia 2026 roku. To historyczny obraz przygotowań, a nie informacja o liczbie planów obowiązujących w 2027 roku.

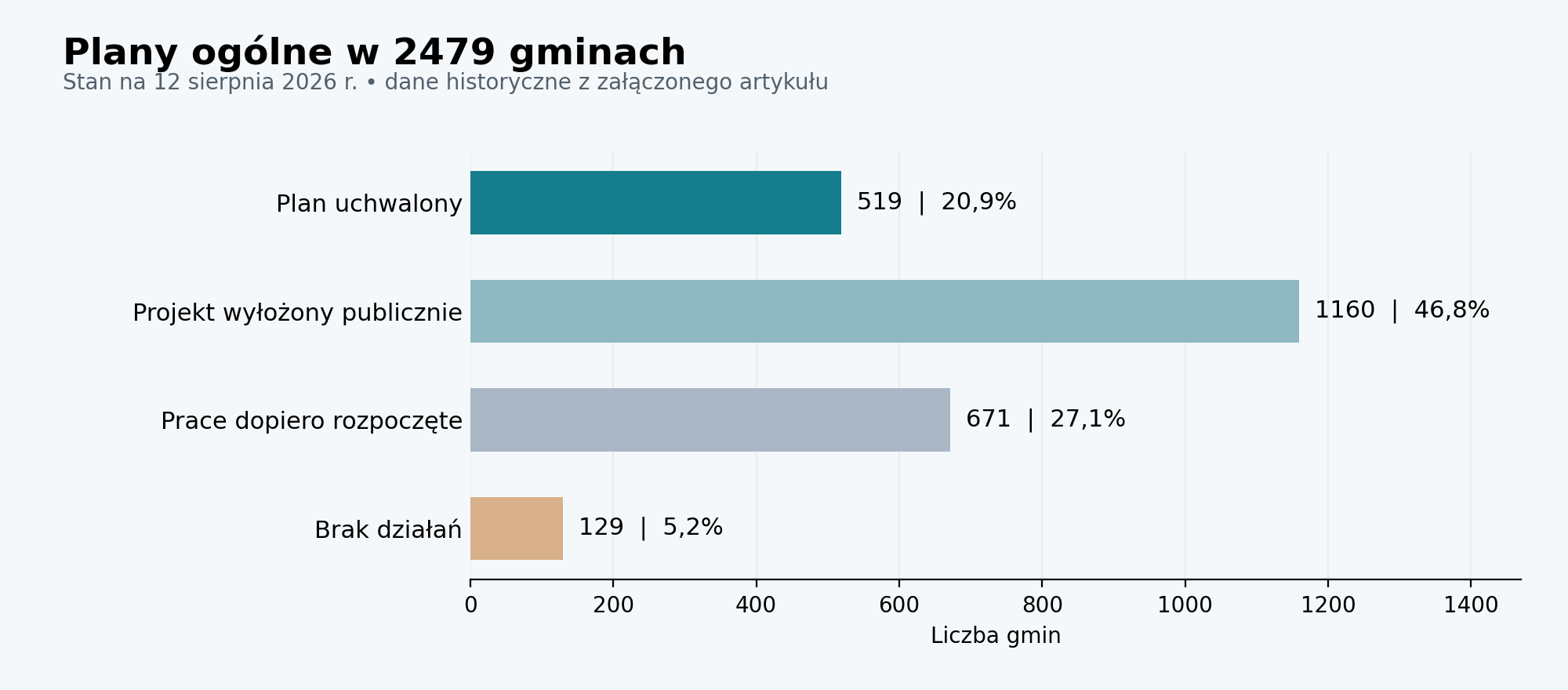

Plany ogólne w 2479 gminachUchwalony plan miało 519 gmin, zamieszkanych przez 9,46 mln osób. W pozostałych 1960 gminach mieszkało 28,03 mln osób. W artykule „Polska nie ma planów” Mateusz Stawczyk później zaokrągla tę ostatnią liczbę do „prawie 29 mln”; dla zachowania precyzji przyjmujemy wartość podaną na początku materiału. Samo uchwalenie dokumentu trzeba dodatkowo odróżnić od jego wejścia w życie.
Różnice regionalne były duże. W Świętokrzyskiem plan uchwaliła jedna ze 102 gmin, a na Podkarpaciu sześć ze 160. W województwach pomorskim i lubuskim dokument miała niemal jedna trzecia gmin. To istotne dla budujących domy, ponieważ opóźnienia mocniej dotykały obszarów wiejskich i podmiejskich. Większe miasta były lepiej pokryte MPZP, dlatego część inwestycji wielorodzinnych miała stabilniejszą podstawę planistyczną.
Wcześniejsze przywołane w artykule „Polska nie ma planów” Mateusza Stawczyka odsetki — 1,3% w marcu, 4% w maju, 10% na początku lipca oraz 32,5% w jednym z materiałów prasowych — nie stanowią jednolitej serii pomiarowej. Autor wskazywał brak prowadzonej wówczas przez GUS takiej statystyki. Nie łączymy więc tych liczb w wykres trendu ani nie traktujemy ich jako porównywalnych wyników tego samego badania.
Plan ogólny wymaga prognozy zapotrzebowania na zabudowę, bilansu terenów już zabudowanych i wolnych, wyznaczenia stref oraz przygotowania spójnych danych przestrzennych. Potrzebne są też konsultacje, rozpatrzenie uwag i uzgodnienia. Wyłożenie projektu nie oznacza zatem, że za kilka dni dokument zacznie obowiązywać.
Według Mateusza Stawczyka w artykule „Polska nie ma planów” prace zajmują zespołowi zwykle kilkanaście miesięcy. Brakuje urbanistów, a gminy bez własnych specjalistów konkurują o wykonawców z większymi miastami.
Autor zwracał również uwagę na późne wydanie przepisów wykonawczych. Wyliczył, że w pozostałych wówczas około 20 dniach plany musiałoby przyjmować średnio 98 gmin dziennie — ponad sto razy szybciej niż wcześniej.
To diagnoza ówczesnego tempa, nie prognoza daty zakończenia prac w konkretnej gminie.
W artykule „Polska nie ma planów” Mateusz Stawczyk opisuje przyjętą przez Radę Ministrów 14 lipca 2026 roku kolejną rewizję Krajowego Planu Odbudowy. Przytacza wypowiedź o obniżaniu celu dotyczącego planowania przestrzennego z 80% gmin do 40%, a następnie 30%. Są to informacje o rozliczaniu reformy w ramach KPO, które nie znoszą ustawowych obowiązków pozostałych samorządów.
Dla inwestora to ważne rozróżnienie: polityczna deklaracja osiągnięcia wskaźnika lub jego zmiana nie zastępuje planu ogólnego w jego gminie. Nie daje też sama w sobie podstawy do otrzymania WZ. Harmonogramu budowy nie warto opierać na oczekiwaniu kolejnego przesunięcia terminu.
Przyczyną reformy jest wieloletnie rozpraszanie zabudowy. Z przywołanych w artykule ustaleń NIK wynika, że w 2021 roku plany miejscowe obejmowały 31,7% powierzchni kraju. Na pozostałym obszarze ważną rolę odgrywały WZ, choć miały uzupełniać system planowania. W 17 skontrolowanych gminach wydano 1664 takie decyzje, a ponad 36% dotyczyło terenów, którym studium przypisywało inne przeznaczenie. Studium nie wiązało bowiem decyzji tak jak akt prawa miejscowego.
W skali kraju w 2021 roku wydano według materiału 155,4 tys. pozytywnych decyzji o warunkach zabudowy, a odmowy stanowiły 5,1%. Autor pokazuje w ten sposób, jak szeroko stosowano narzędzie, które nie zapewniało kompleksowej kontroli nad rozwojem całych miejscowości.
Według przywołanych analiz prof. Przemysława Śleszyńskiego z PAN tereny mieszkaniowe w planach miejscowych mogły pomieścić około 60 mln osób przy populacji kraju liczącej około 37,5 mln. W podwarszawskim Prażmowie, mającym 10 300 mieszkańców, przygotowano tereny dla 255 800 osób. Rozbieżność pomiędzy potrzebami a skalą planowanej zabudowy jest szczególnie istotna przy niekorzystnych prognozach demograficznych.
Reforma wiąże możliwości wyznaczania terenów mieszkaniowych z obliczonym zapotrzebowaniem. Artykuł przedstawia górny pułap jako 130% zapotrzebowania. Prawnie jest to element bilansowania chłonności określonych stref, z wyjątkami przewidzianymi w ustawie, a nie prosty limit 130% powierzchni działek. W praktyce gmina nie może bez ograniczeń spełnić wszystkich oczekiwań właścicieli gruntów.
Rozproszona zabudowa wymaga dłuższych dróg i sieci, zwiększa koszty odbioru odpadów oraz dowożenia dzieci do szkół. Artykuł „Polska nie ma planów” Mateusza Stawczyka przywołuje ocenę, że uzbrojenie najbardziej rozproszonych obszarów może kosztować gminę nawet sto razy więcej niż zabudowy zwartej. Zespół Komitetu Przestrzennego Zagospodarowania Kraju PAN — Adam Kowalewski, Tadeusz Markowski i Przemysław Śleszyński — oszacował przywołany w materiale roczny koszt chaosu przestrzennego na 84,3 mld zł. Dla porównania autor podał 919 mld zł wydatków państwa w 2026 roku. To szacunki i punkt odniesienia z publikacji, nie prognoza kosztów dla 2027 roku.
Największe straty wiązano z transportem, dojazdami i infrastrukturą rozproszonego osadnictwa. Koszty ponoszą również mieszkańcy zwartej zabudowy. Reforma ma ograniczać to obciążenie, choć dla części właścicieli oznacza trudniejsze warunki realizacji własnych planów.
Przyjęcie planu ogólnego nie kończy wszystkich problemów. Artykuł podaje przykład Godziszowa: 5 stycznia 2026 roku wojewoda lubelski unieważnił cały plan, wskazując na przekroczenie dopuszczalnej skali terenów mieszkaniowych. Weryfikując dokument, trzeba więc sprawdzić także jego status prawny, a nie jedynie odnaleźć uchwałę na stronie gminy.
Drugi opisany spór dotyczy Boronowa w powiecie lublinieckim. Rada uchwaliła plan 20 maja, a po miesiącu właściciel zaskarżył nieuwzględnienie jego działki w strefie zabudowy jednorodzinnej. 24 lipca rada przekazała skargę do WSA w Gliwicach, wnosząc o jej oddalenie. To opis etapu postępowania, nie prawomocnego rozstrzygnięcia sądu.
Według stanowiska gminy grunt był już w MPZP z 2012 roku terenem rolnym z zakazem nowej zabudowy, więc plan ogólny nie odebrał istniejącego uprawnienia. Jednocześnie materiał wskazuje, że gmina przewidująca spadek liczby mieszkańców zaplanowała zabudowę dla ponad czterokrotnie większej liczby osób niż obecna. Przykład pokazuje napięcie między bilansem całej gminy a oczekiwaniami pojedynczego właściciela.
Ograniczenie możliwości zabudowy może obniżyć atrakcyjność gruntu. Autor artykułu wskazuje nawet kilkunastokrotne różnice wartości między działką w strefie mieszkaniowej a sąsiednią w strefie otwartej. Nie jest to uniwersalny przelicznik ceny: wartość zależy od lokalnych warunków i realnych możliwości inwestowania. Wcześniejsze oczekiwanie budowy, zapis w studium albo cena ofertowa nie musiały oznaczać nabytego prawa do postawienia domu.
Samo niekorzystne ustalenie planu ogólnego nie uruchamia automatycznie odszkodowania analogicznego do roszczeń związanych z uchwaleniem lub zmianą MPZP. Nie należy więc zakładać, że spadek wartości działki zostanie wyrównany przez gminę. Dla kupującego znacznie praktyczniejsze jest ustalenie możliwości zabudowy przed poniesieniem kosztów niż późniejszy spór o wcześniejsze oczekiwania.
Zacznij od numeru działki i dokumentów w BIP gminy. Ustal, czy obowiązuje MPZP i czy dopuszcza planowany dom. Jeśli planu nie ma, poproś o informacje o istniejącej WZ, jej zakresie oraz statusie. W przypadku toczącej się sprawy sprawdź datę jej wszczęcia i przepisy przejściowe. Nie wystarczy zapewnienie, że działka jest „budowlana”.
Następnie sprawdź, czy plan ogólny już obowiązuje, czy jest dopiero projektem. Odczytaj strefę i granice OUZ, sprawdź publikację w wojewódzkim dzienniku urzędowym oraz ewentualne rozstrzygnięcia nadzorcze. Jeżeli trwają konsultacje, zapoznaj się z terminem i zasadami składania uwag. Projekt może się jeszcze zmienić, więc nie daje takiej pewności jak obowiązujący dokument.
Przed transakcją ustal, kto będzie mógł wystąpić o WZ według zasad obowiązujących od 2027 roku. Zanim kupisz projekt, zarezerwujesz ekipę lub oprzesz harmonogram na promesie kredytowej, potwierdź realną ścieżkę inwestycji. Oczekiwanie na plan może potrwać miesiące, a jego wejście w życie nie gwarantuje korzystnych ustaleń dla każdej działki. Dobrze sprawdzone dokumenty pozwalają ocenić, czy budowa w 2027 roku jest realnym planem, czy na razie zależy od decyzji gminy.
Zapraszamy do wysłuchania 29. odcinka podcastu z Piotrem Semeniukiem.
Zapraszamy do posłuchania rozmowy Piotra Semeniuka z Michałem Klisiem - specjalistą od geodanych.
Czy ten artykuł był pomocny?
Z filmu dowiecie się Państwo m.in., jak bezpiecznie dokonać zakupu działki
Audyt nieruchomości to nie tylko równe posadzki i bezpieczne instalacje.
Kliknij na ikonę
żeby dowiedzieć się
więcej o usłudze!
