Dowiedz się, kiedy można uzyskać warunki zabudowy dla domu do 70 m² w procedurze przyspieszonej i jak uniknąć opóźnień.
Rozpoczęcie budowy własnego domu to proces wymagający dopełnienia licznych formalności urzędowych. Pierwszym i niezwykle istotnym krokiem w sytuacji, gdy dla danej działki nie został uchwalony miejscowy plan zagospodarowania przestrzennego, jest uzyskanie ostatecznej decyzji o warunkach zabudowy. Standardowa procedura administracyjna bywa wysoce czasochłonna, co potrafi skutecznie opóźnić start robót. Istnieje jednak specjalne, bardzo korzystne rozwiązanie prawne dedykowane inwestorom planującym realizację mniejszych obiektów. Możliwość uzyskania pozytywnej decyzji administracyjnej w zaledwie 21 dni to potężne ułatwienie, pozwalające na błyskawiczne przejście do etapu projektowania oraz starania się o pozwolenie na budowę. Aby jednak móc w pełni skorzystać z tego przywileju i uniknąć urzędowych pułapek, należy rygorystycznie spełnić określone kryteria formalne, techniczne oraz infrastrukturalne.
Zapraszamy do wysłuchania 29. odcinka podcastu z Piotrem Semeniukiem.
Standardowy czas oczekiwania na wydanie rozstrzygnięcia w sprawie warunków zabudowy wynosi do 90 dni od momentu dostarczenia do urzędu w pełni kompletnego wniosku. Istnieje jednak wyjątkowy, przyspieszony tryb administracyjny, który nakłada na właściwy organ obowiązek wydania decyzji w terminie nie dłuższym niż 21 dni. Zastosowanie tej ścieżki jest możliwe wyłącznie w przypadku kumulatywnego spełnienia ścisłych parametrów dotyczących planowanej inwestycji mieszkaniowej.
Szybka ścieżka proceduralna dotyczy wyłącznie projektów obejmujących wolnostojące budynki mieszkalne jednorodzinne. Taki obiekt architektoniczny nie może posiadać więcej niż dwóch kondygnacji, a całkowita powierzchnia jego zabudowy nie może w żadnym wypadku przekroczyć granicy 70 metrów kwadratowych. Niezwykle ważnym wymogiem prawnym jest również to, aby obszar oddziaływania projektowanego budynku zamykał się w całości na działce lub działkach, na których został on umiejscowiony. Oznacza to, że projekt nie może wpływać na możliwość zagospodarowania terenów sąsiednich. Ponadto inwestycja musi być realizowana wyłącznie w celu zaspokojenia własnych potrzeb mieszkaniowych inwestora. Spełnienie wszystkich tych wytycznych jednocześnie stanowi podstawę do żądania od urzędu dotrzymania skróconego, trzytygodniowego terminu.
Teren przeznaczony pod inwestycję, nawet w przypadku niewielkich budynków do 70 metrów kwadratowych, musi odpowiadać ogólnym zasadom kształtowania ładu przestrzennego. Absolutnym fundamentem, bez którego sprawa nie ruszy z miejsca, jest zagwarantowany dostęp działki do drogi publicznej. Nieruchomość musi posiadać z nią bezpośrednie połączenie lub dysponować legalnym dojazdem za pośrednictwem odpowiedniej drogi wewnętrznej czy też ustanowionej służebności przejazdu. Droga prywatna pełniąca funkcję łącznika musi mieć szerokość minimum 5 metrów. Ewentualny szlak dojazdowy nie może również ingerować w użytki leśne oraz grunty rolne najwyższych klas bonitacyjnych (I-III).
Kluczowym elementem weryfikowanym przez organ prowadzący sprawę jest uzbrojenie terenu, które powinno w pełni wystarczać dla obsługi zamierzenia budowlanego. Wymagane jest udokumentowanie możliwości przyłączenia nieruchomości do sieci energetycznej, wodociągowej i kanalizacji sanitarnej. O ile brak dostępu do gminnej sieci wodociągowej można bez problemu zrekompensować wykopaniem własnej studni głębinowej, a brak kanalizacji – posadowieniem szczelnego szamba bądź budową przydomowej oczyszczalni ścieków, o tyle sytuacja z energią elektryczną jest bezkompromisowa. Dostęp do prądu z zewnętrznej sieci jest obligatoryjny. Opieranie zasilania wyłącznie na własnych instalacjach fotowoltaicznych nie spełnia rygorystycznych wymogów prawnych z zakresu planowania przestrzennego i zamyka drogę do wydania pomyślnej decyzji.
Aby procedura w trybie przyspieszonym mogła się rozpocząć, niezbędne jest złożenie bezbłędnego wniosku. Do bazowego formularza dołącza się przede wszystkim oryginalną kopię mapy zasadniczej w odpowiedniej skali (najczęściej 1:1000) z pieczątką właściwego ośrodka dokumentacji geodezyjnej. Stanowi ona podstawę do opracowania załącznika graficznego z wyraźnie wyznaczonymi granicami planowanej inwestycji. Potrzebne są również stosowne promesy od dostawców mediów lub oświadczenia o możliwości przyłączenia. Wniosek można złożyć stacjonarnie, drogą listowną lub wykorzystując cyfrową platformę ePUAP.
Po przyjęciu zgłoszenia gmina przystępuje do wykonania analizy architektoniczno-urbanistycznej. Na mapie wyznaczany jest tak zwany obszar analizowany, którego szerokość to minimum trzykrotność szerokości frontu działki (z zachowaniem dolnego progu wynoszącego 50 metrów). Na tym terytorium urzędnik bada okoliczną zabudowę. Sprawdzane są cechy takie jak geometria i rodzaj dachów, szerokość elewacji frontowych, obowiązujące linie zabudowy oraz nasycenie terenu budynkami. Nowy dom o powierzchni do 70 metrów kwadratowych musi harmonijnie kontynuować wymienione wskaźniki, wpasowując się w zastany ład przestrzenny.
Mimo iż przepisy nakazują wydanie decyzji w ciągu 21 dni, faktyczny czas trwania sprawy może ulec zauważalnemu wydłużeniu wskutek zewnętrznych przeszkód i reguł postępowania administracyjnego.

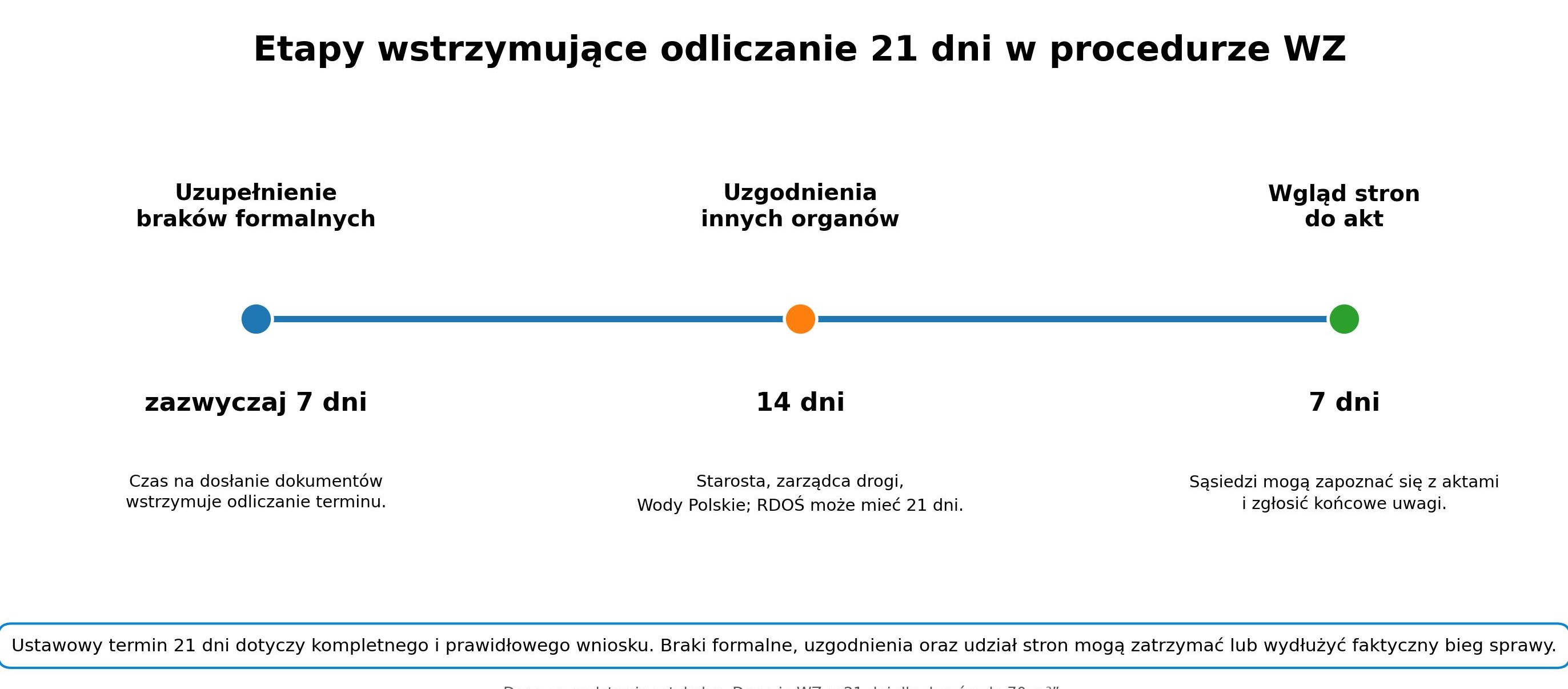

Etapy wstrzymujące odliczanie 21 dni w procedurze wzZegar startuje dokładnie w dniu zarejestrowania wpływu dokumentów do instytucji. Jeśli weryfikator dopatrzy się braków formalnych, nakazuje ich bezzwłoczne uzupełnienie w terminie zazwyczaj 7 dni. Cały czas poświęcony na dosyłanie dokumentacji zawiesza odliczanie ustawowych dni do wydania decyzji.
Najbardziej skomplikowaną fazą jest wyznaczenie i powiadomienie stron postępowania, czyli w praktyce wszystkich właścicieli działek bezpośrednio sąsiadujących. Mają oni pełne prawo do przeglądania akt oraz zgłaszania ewentualnych zastrzeżeń. Niezwykle ważny jest także proces obligatoryjnych uzgodnień projektu decyzji z organami szczebla centralnego bądź samorządowego. Przesłany dokument analizuje m.in. lokalny starosta, zarządca przyległej drogi czy podmiot Wody Polskie. Wymienione jednostki opiniujące posiadają odrębne 14 dni na reakcję, natomiast Regionalna Dyrekcja Ochrony Środowiska ma aż 21 dni. Przekroczenie tego czasu bez odpowiedzi oznacza akceptację w formie milczącej zgody. Kiedy cały materiał zostaje skompletowany, sąsiedzi dysponują kolejnymi 7 dniami na wniesienie końcowych uwag. Uprawomocnienie się gotowej decyzji następuje dopiero po upływie 14 dni od skutecznego doręczenia jej wszystkim stronom, o ile w tym czasie nikt nie zdecyduje się na złożenie oficjalnego odwołania.
Przejście przez etap formalności wymaga zabezpieczenia odpowiednich środków finansowych, w głównej mierze ukierunkowanych na pozyskanie dokumentacji kartograficznej oraz pokrycie opłat skarbowych przewidzianych prawem.
Rodzaj wydatku administracyjnego Szacunkowa wysokość opłaty Opłata skarbowa za decyzję (wniesiona przez osobę niebędącą właścicielem gruntu) 598,00zł Przygotowanie mapy zasadniczej z ośrodka w postaci rastrowej 14,55 zł / ha Przygotowanie mapy zasadniczej z ośrodka w nowoczesnej formie wektorowej 20,78 zł / ha Arkusz mapy zasadniczej w wielkoformatowej postaci drukowanej (A0) 164,27zł Dodatkowa kopia wydrukowanego arkusza mapy zasadniczej (A0) 87,60zł Uiszczenie opłaty skarbowej od dokumentu pełnomocnictwa 17zł Urzędowe poświadczenie przedłożonych dokumentów za zgodność z oryginałem 5 zł / za każdą stronę
Procedura uzyskiwania warunków zabudowy dla jednorodzinnych domów o powierzchni do 70 metrów kwadratowych stanowi niebywałe udogodnienie inwestycyjne. Skrócenie bazowego czasu rozpatrywania wniosków z poziomu 90 dni do krótkich 21 dni pozwala zaoszczędzić cenne miesiące prac. Aby system ten zadziałał na naszą korzyść, projekt musi wpasować się w określone ustawowo wymiary, ilość kondygnacji oraz nie może przekraczać swoimi wpływami granic własnej parceli. Fundamentalne pozostaje też udowodnienie bezproblemowego dostępu do zjazdów publicznych i klasycznej sieci elektrycznej. Perfekcyjnie i kompletnie przygotowana aplikacja zabezpiecza inwestora przed wezwaniami do usuwania braków, niwelując przestoje i otwierając szybką drogę do wbijania pierwszej łopaty na placu budowy.
